Contrato 07-2025

Construcción Sistema de Agua Potable - Zona 5

Zona 5, San Pedro Sacatepéquez, Guatemala

CONSTRUCTORA OCHOA LOPEZ Q. 2,499,800.00 10 MESES CALENDARIO
12 Reportes
90 Fotografías
299 Días transcurridos
98.4% Tiempo del proyecto
61d Última actualización

Línea de Tiempo del Proyecto

Visualización del progreso y publicaciones realizadas

Inicio: 06/10/2025
01/06/2026
14 fotos
15/05/2026
5 fotos
09/05/2026
4 fotos
04/05/2026
6 fotos
24/04/2026
6 fotos
17/04/2026
5 fotos
20/02/2026
6 fotos
30/01/2026
13 fotos
09/01/2026
5 fotos
21/11/2025
6 fotos
13/11/2025
7 fotos

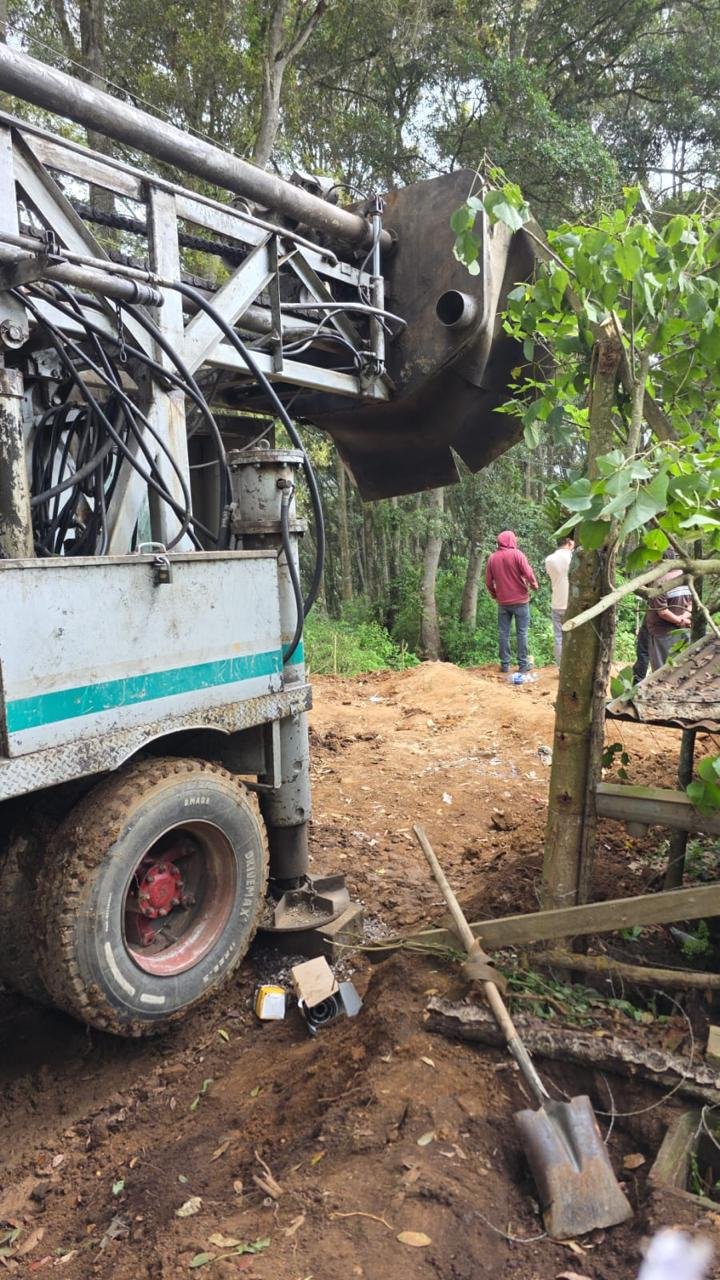

07/11/2025
13 fotos
Hoy: 01/08/2026
Fin: 06/08/2026
06/10/2025 Hoy (Día 299 de 304) 06/08/2026
Plazo contractual: 10 MESES CALENDARIO desde el 06/10/2025. Fecha estimada de terminación: 06/08/2026

Ubicación del Proyecto

Zona 5, San Pedro Sacatepéquez, Guatemala

Nota: La ubicación mostrada es aproximada. El proyecto se ejecuta en Zona 5, San Pedro Sacatepéquez, Guatemala.

Galería de Avances

Documentación fotográfica del progreso de la obra

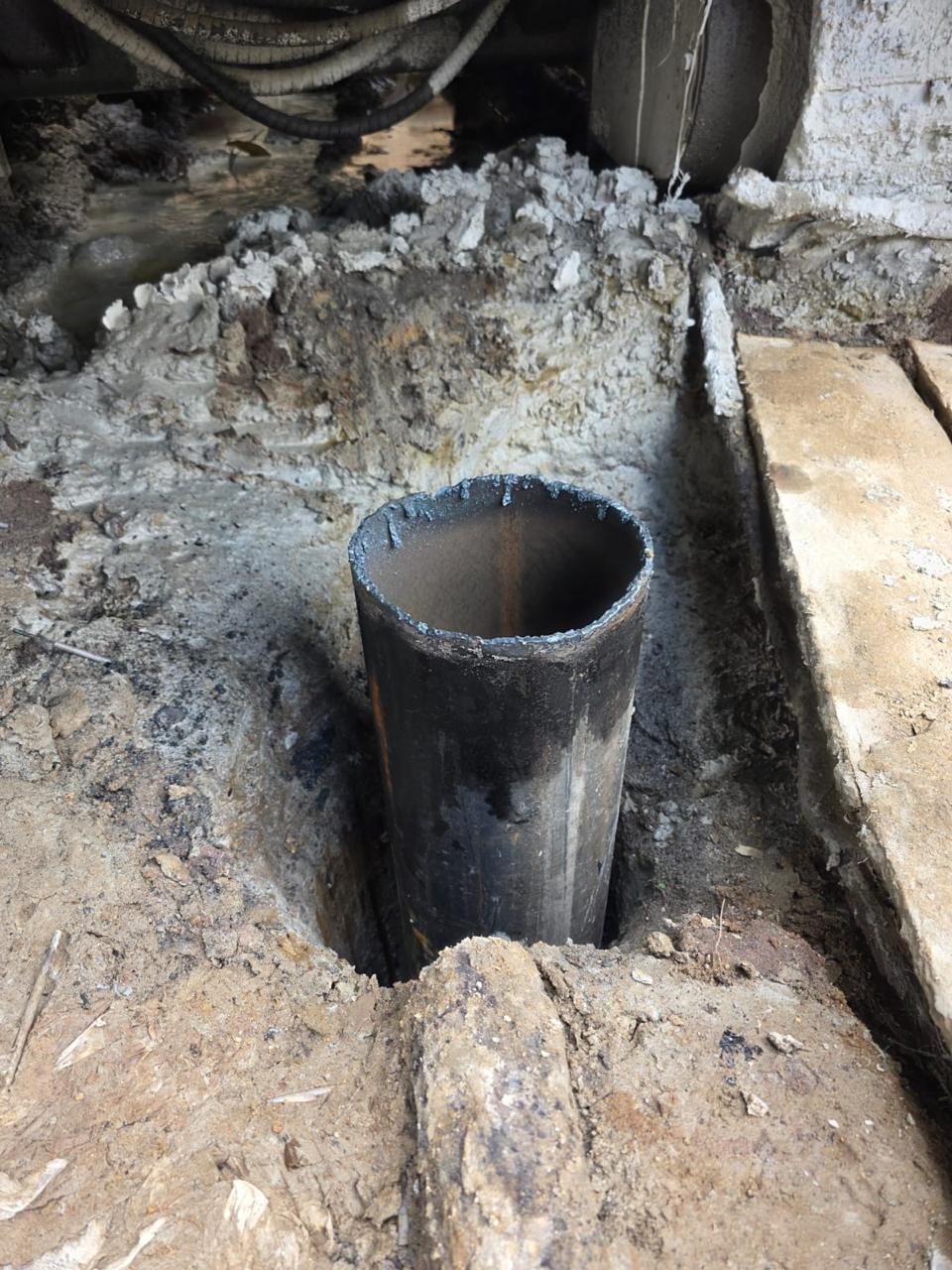

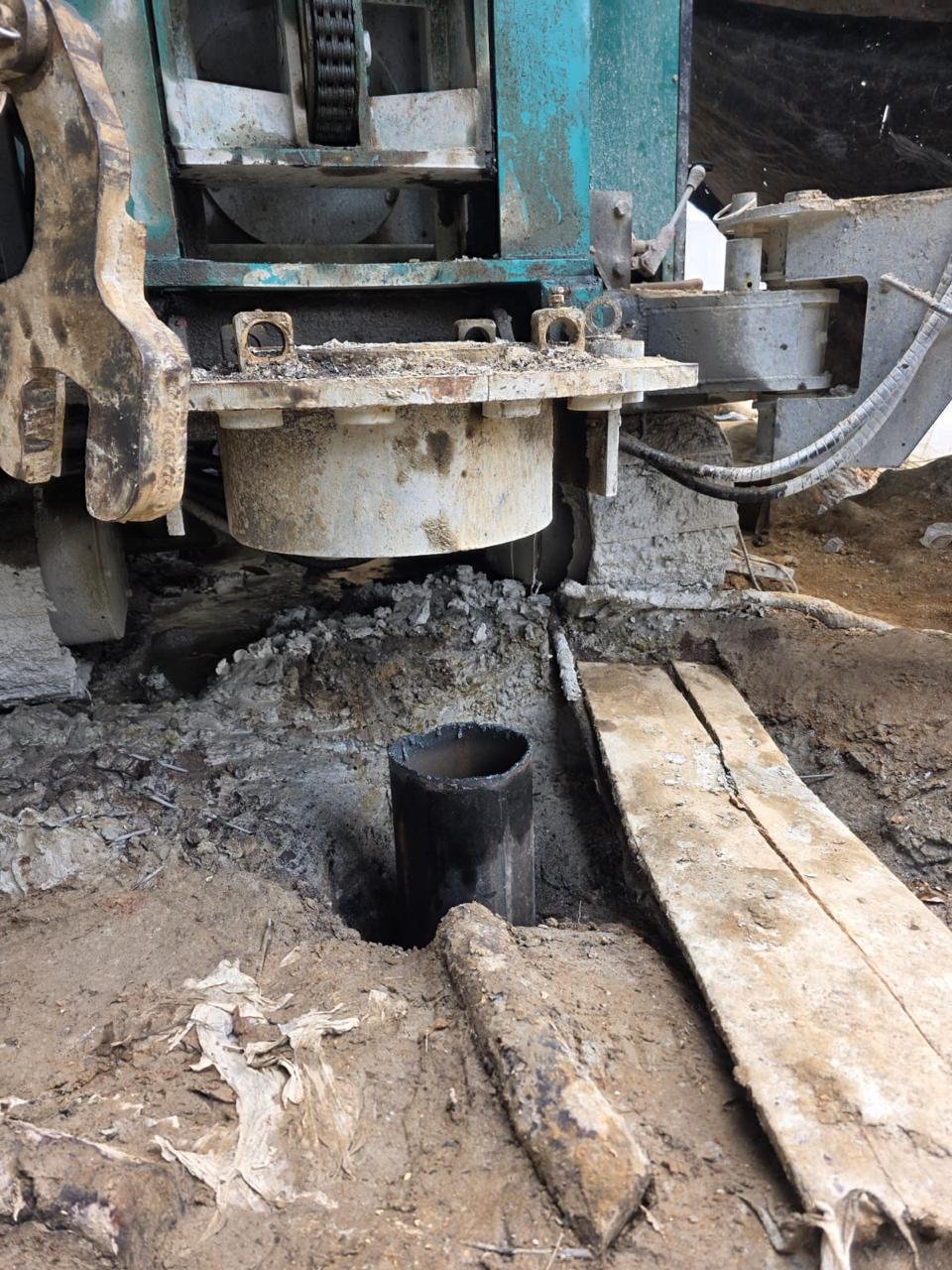

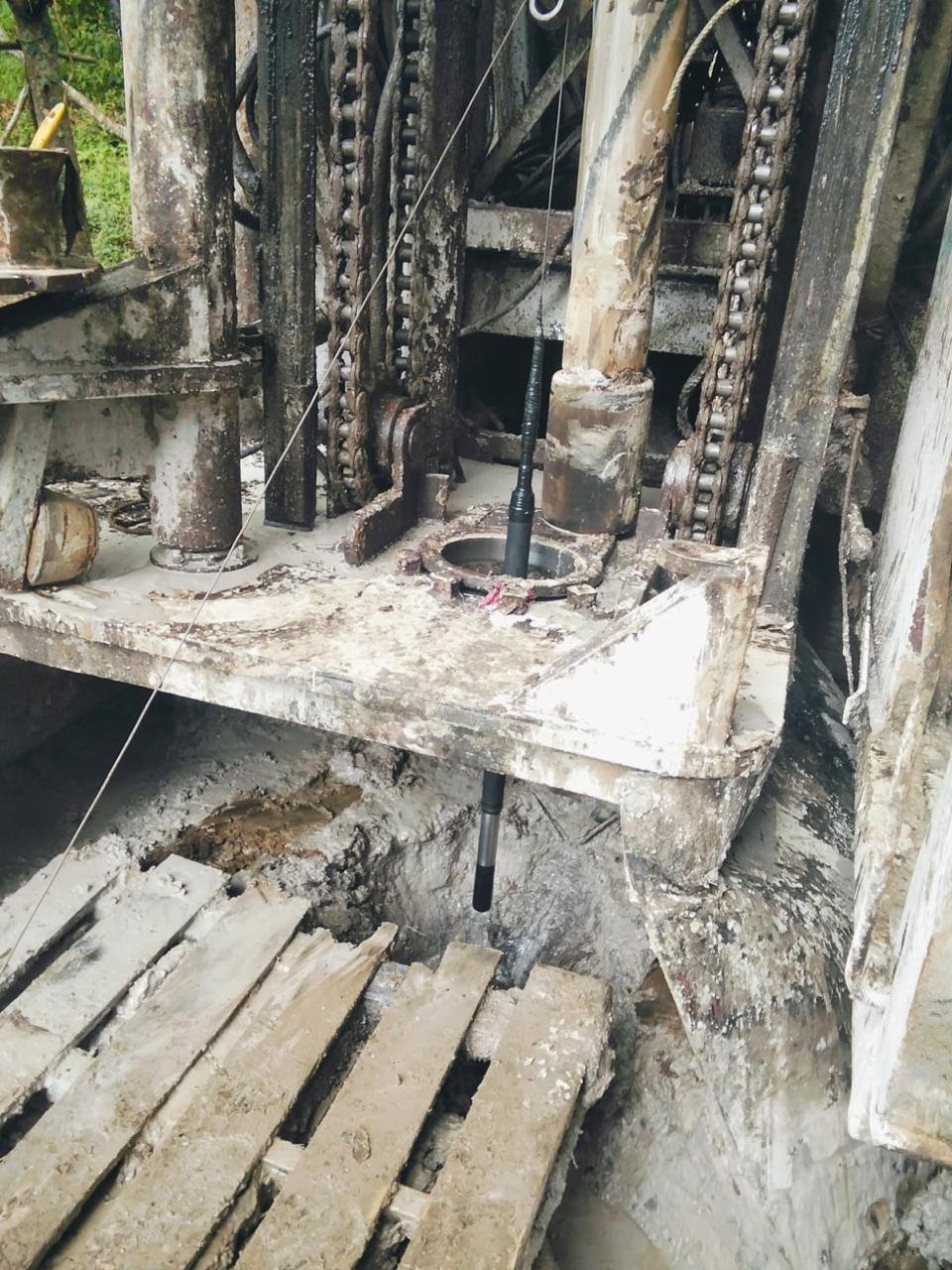

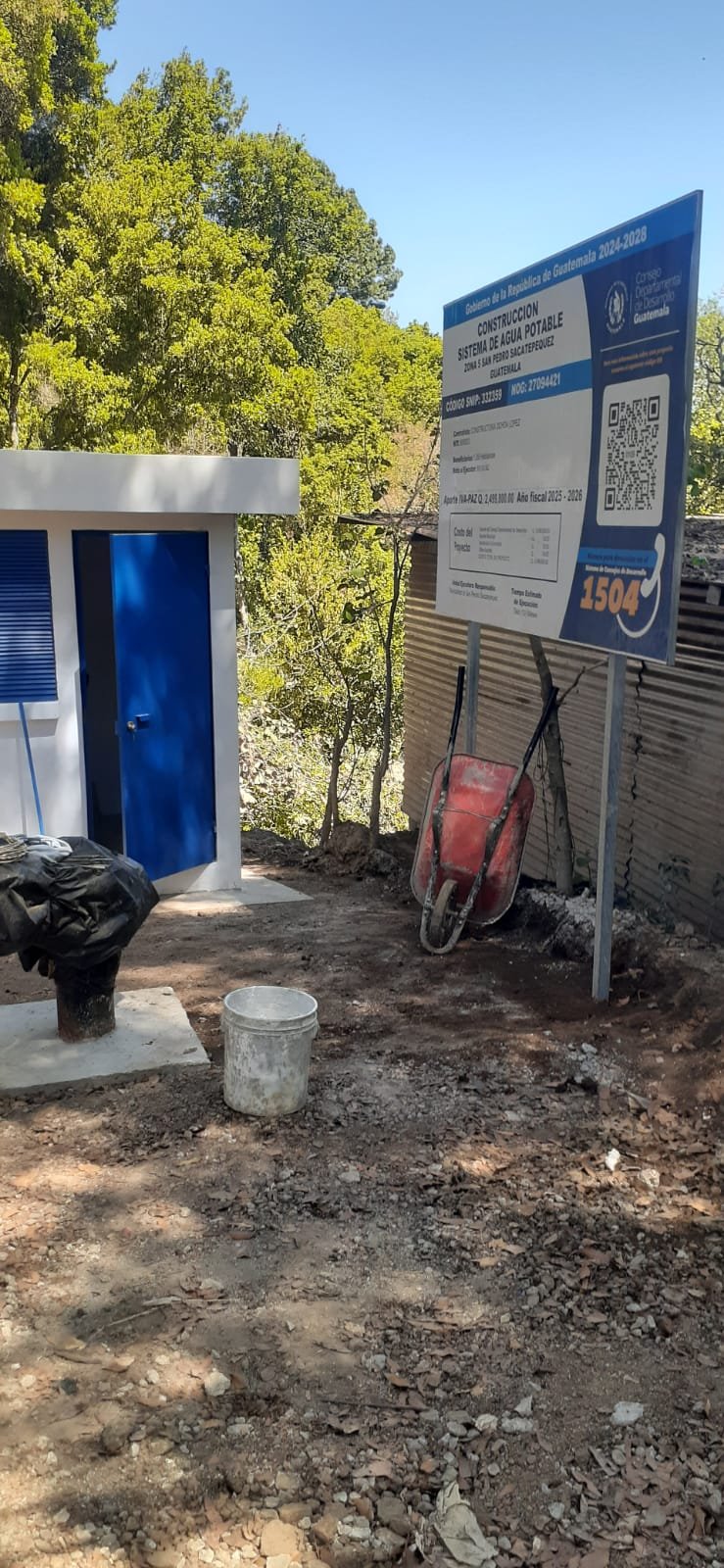

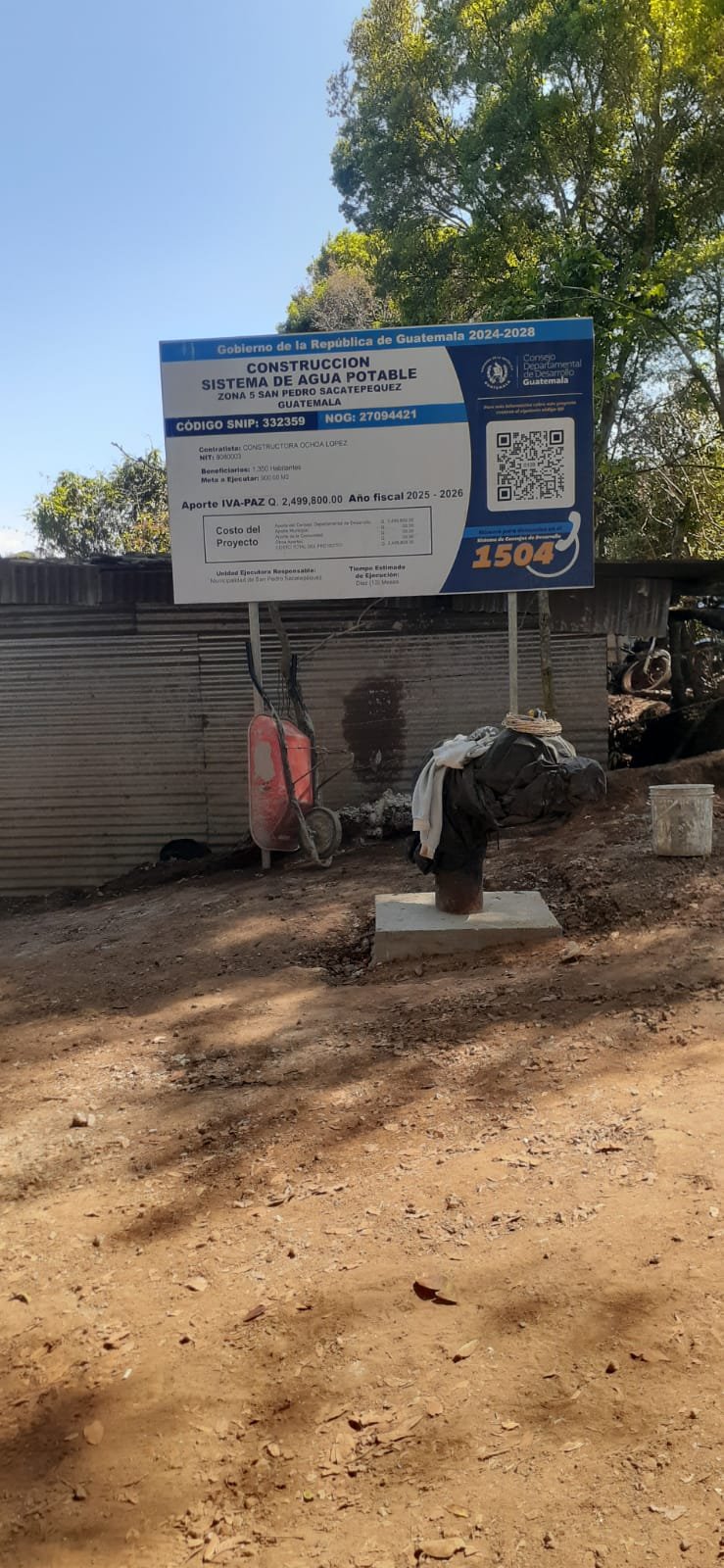

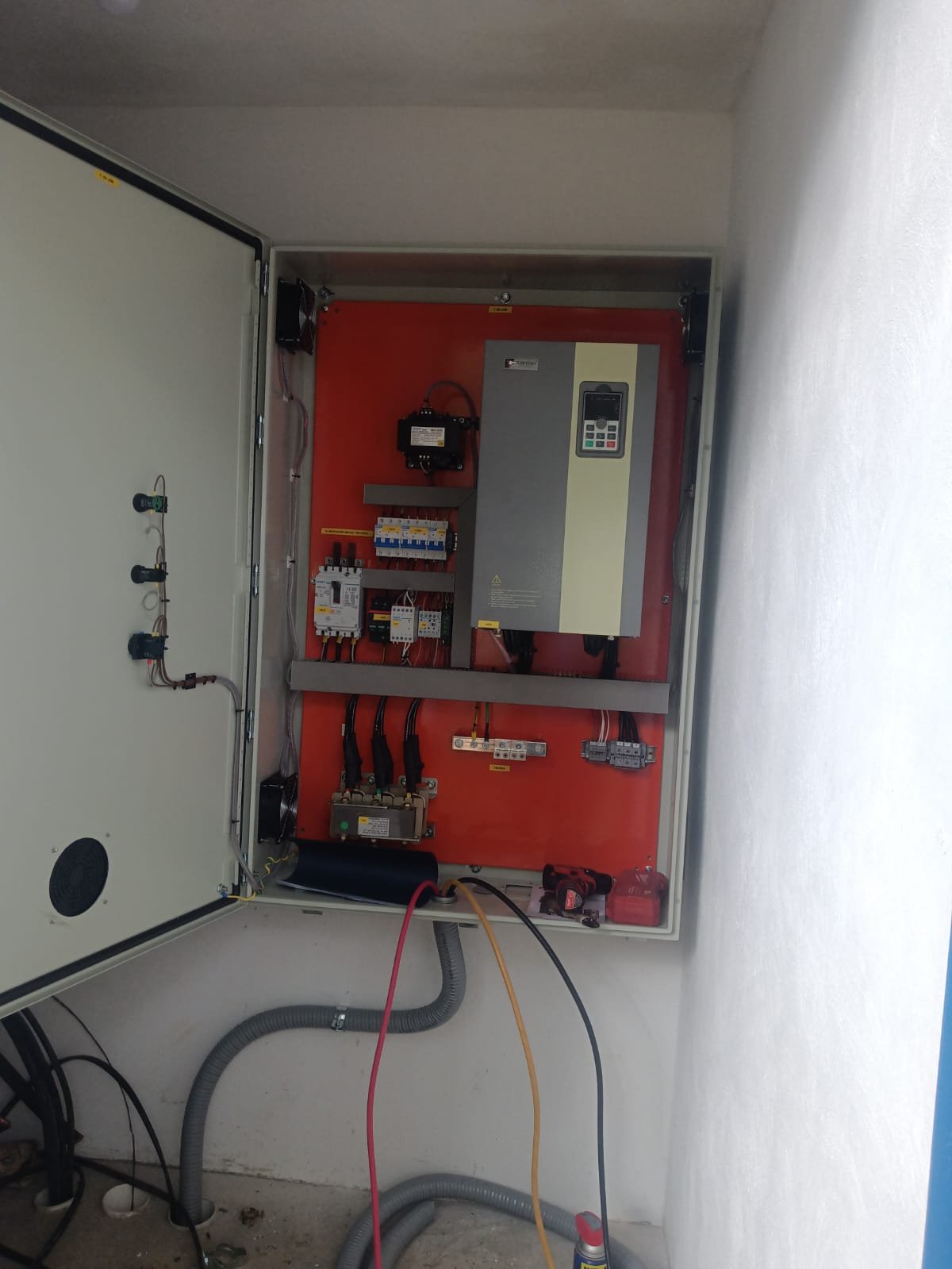

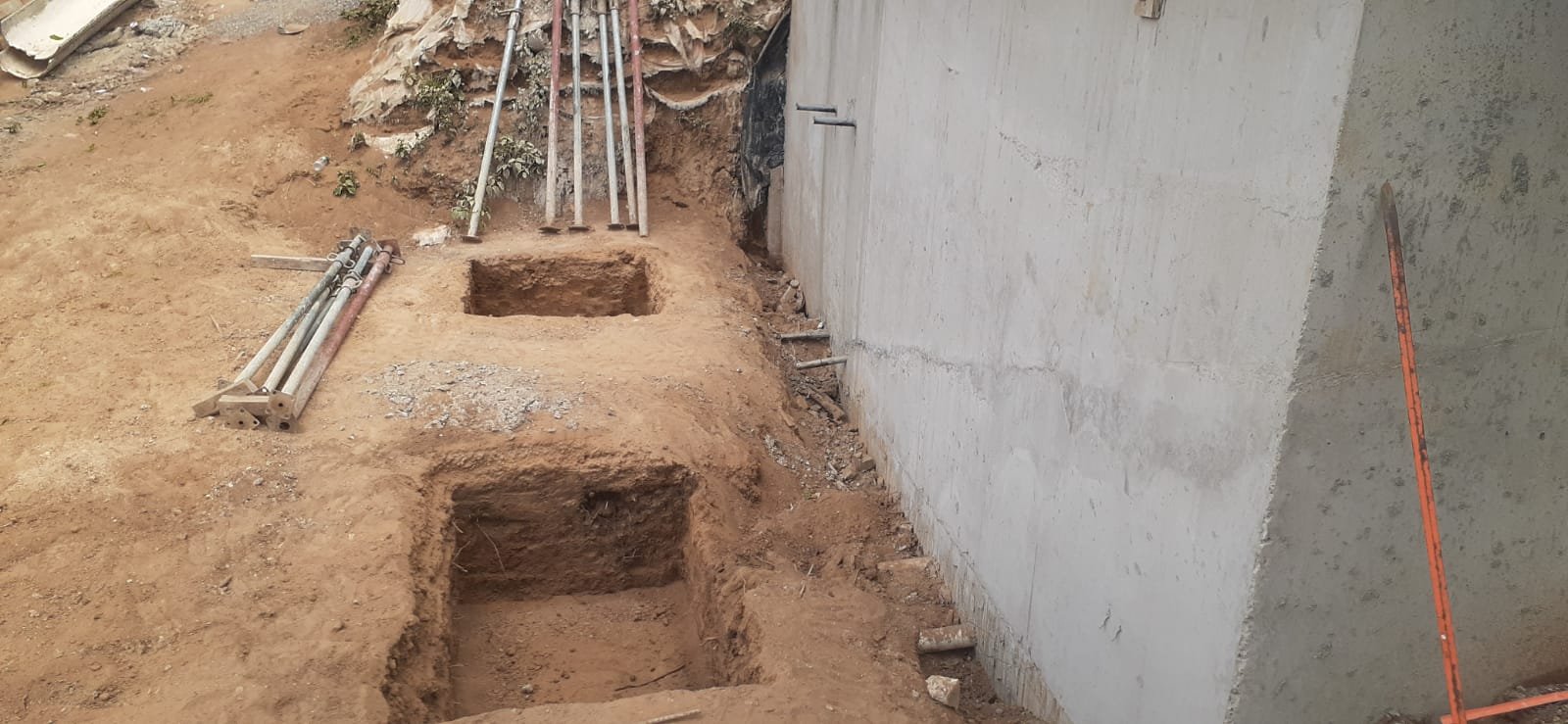

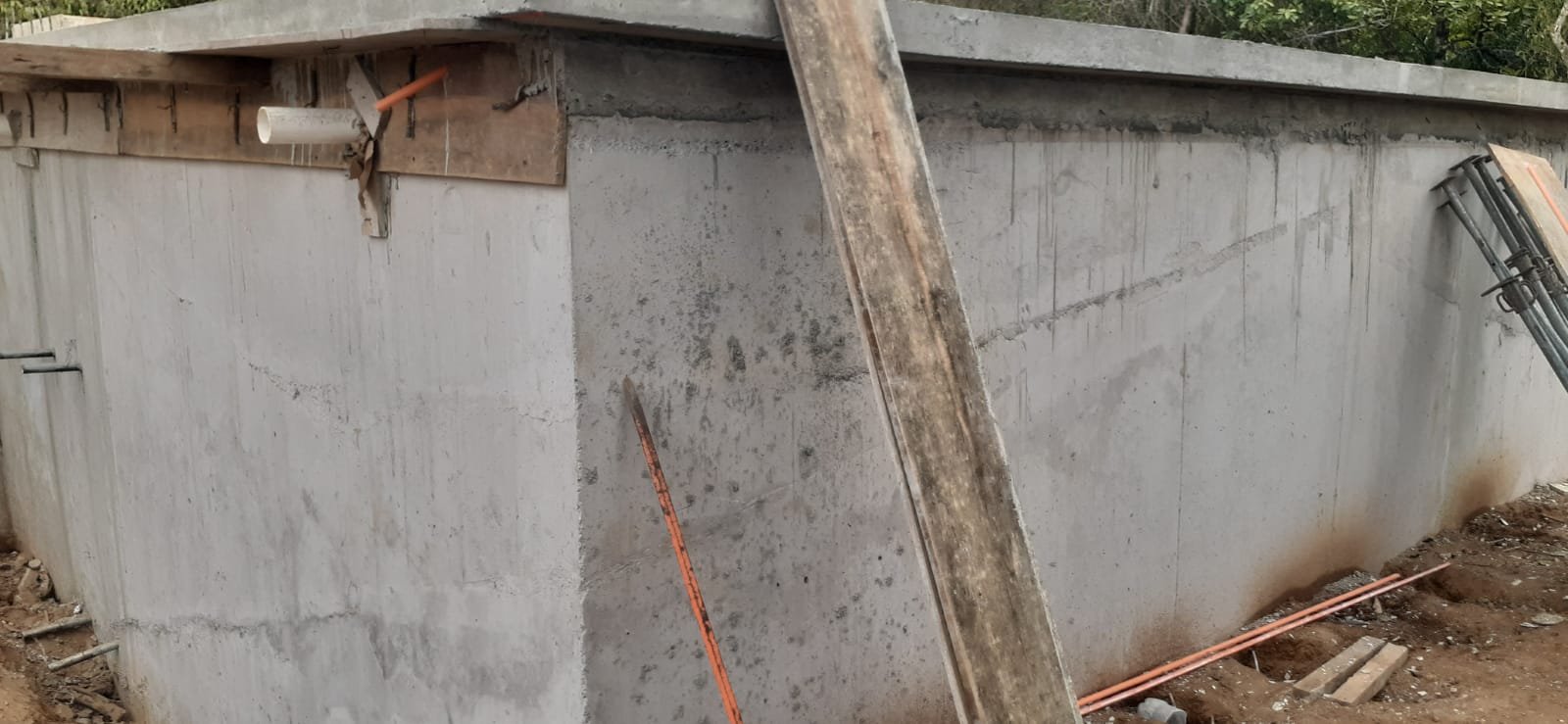

Avance de obra del 01/06/2026 14

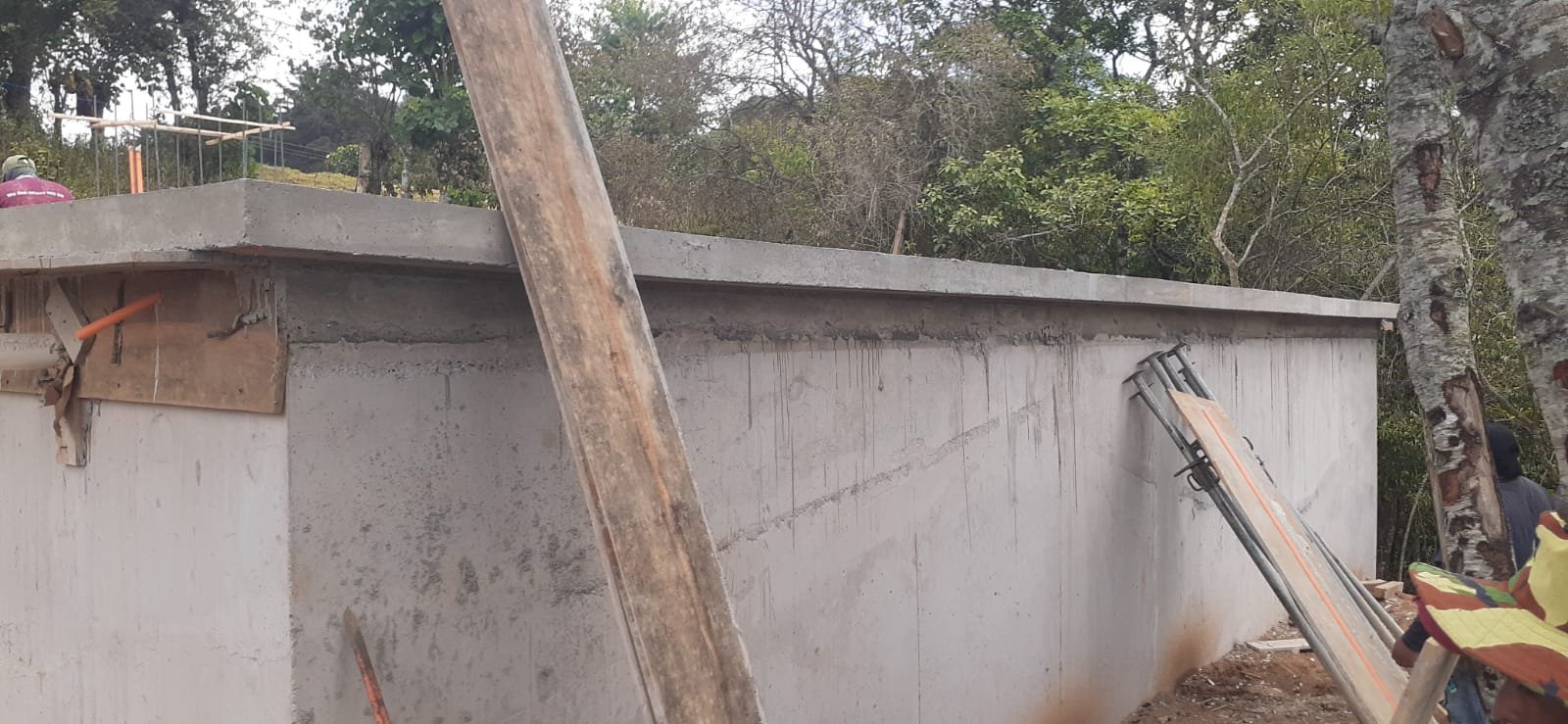

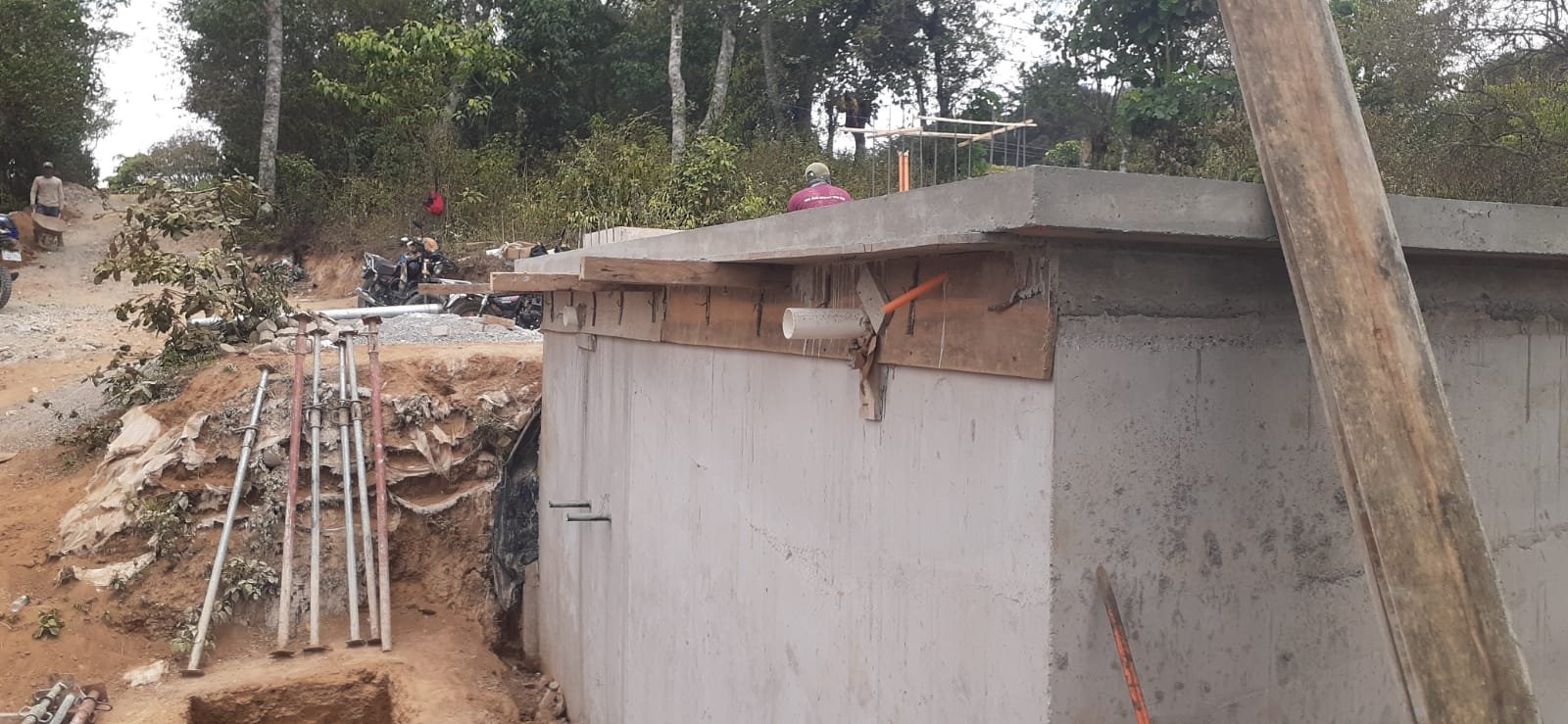

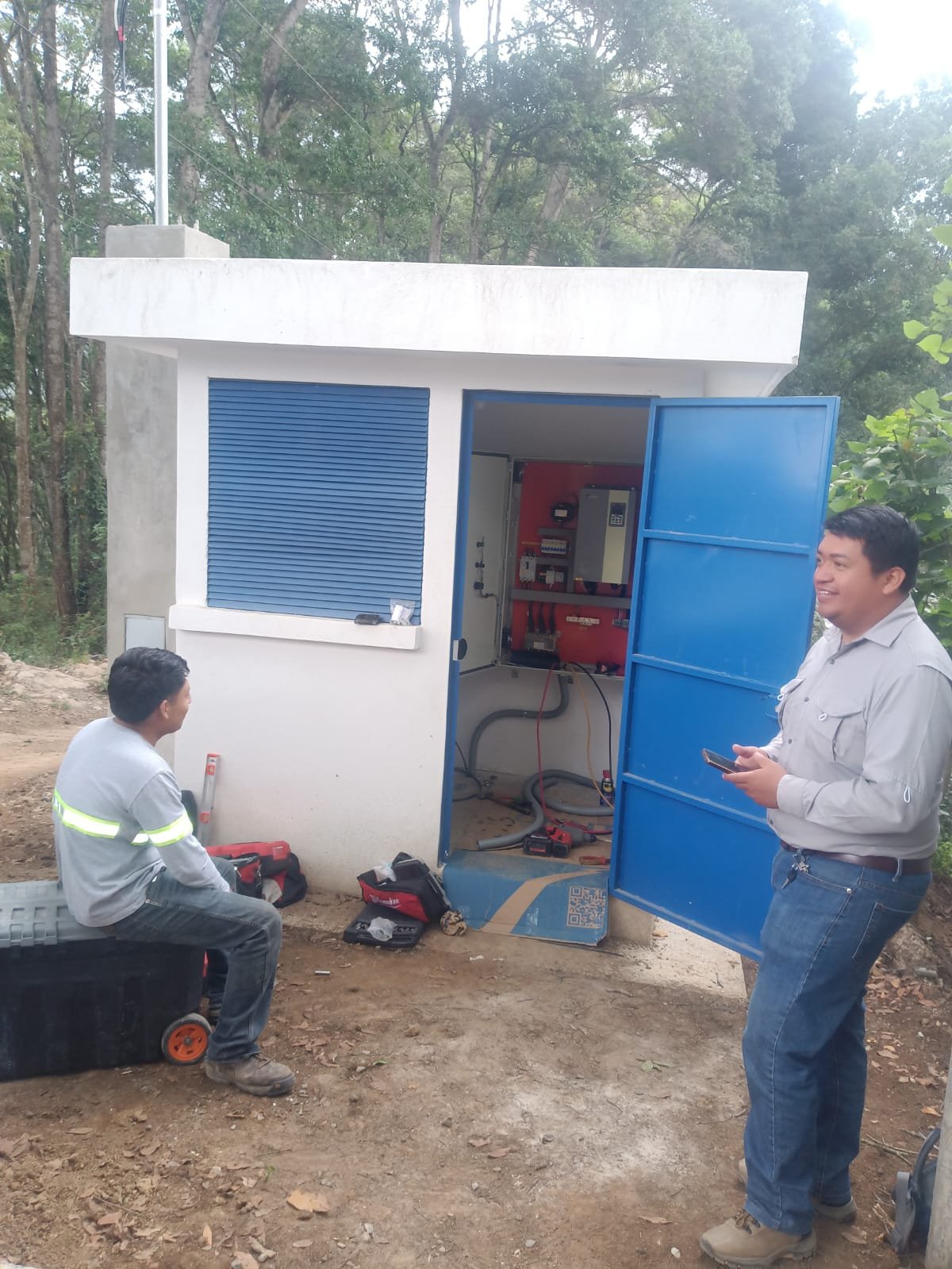

01/06/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 01/06/2026 — foto 2
Avance de obra del 01/06/2026 — foto 3
Avance de obra del 01/06/2026 — foto 4
Avance de obra del 01/06/2026 — foto 5
Avance de obra del 01/06/2026 — foto 6
+8

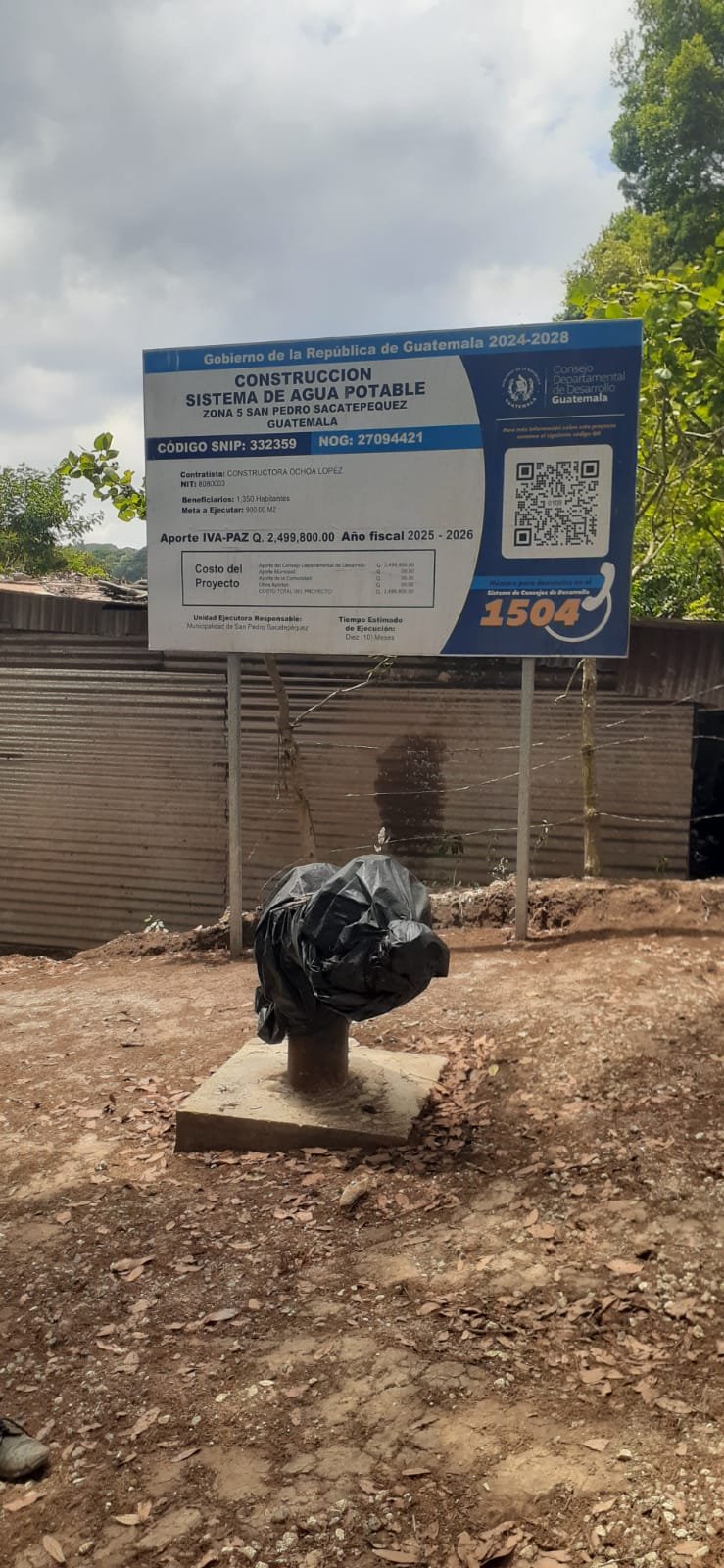

Avance de obra del 15/05/2026 5

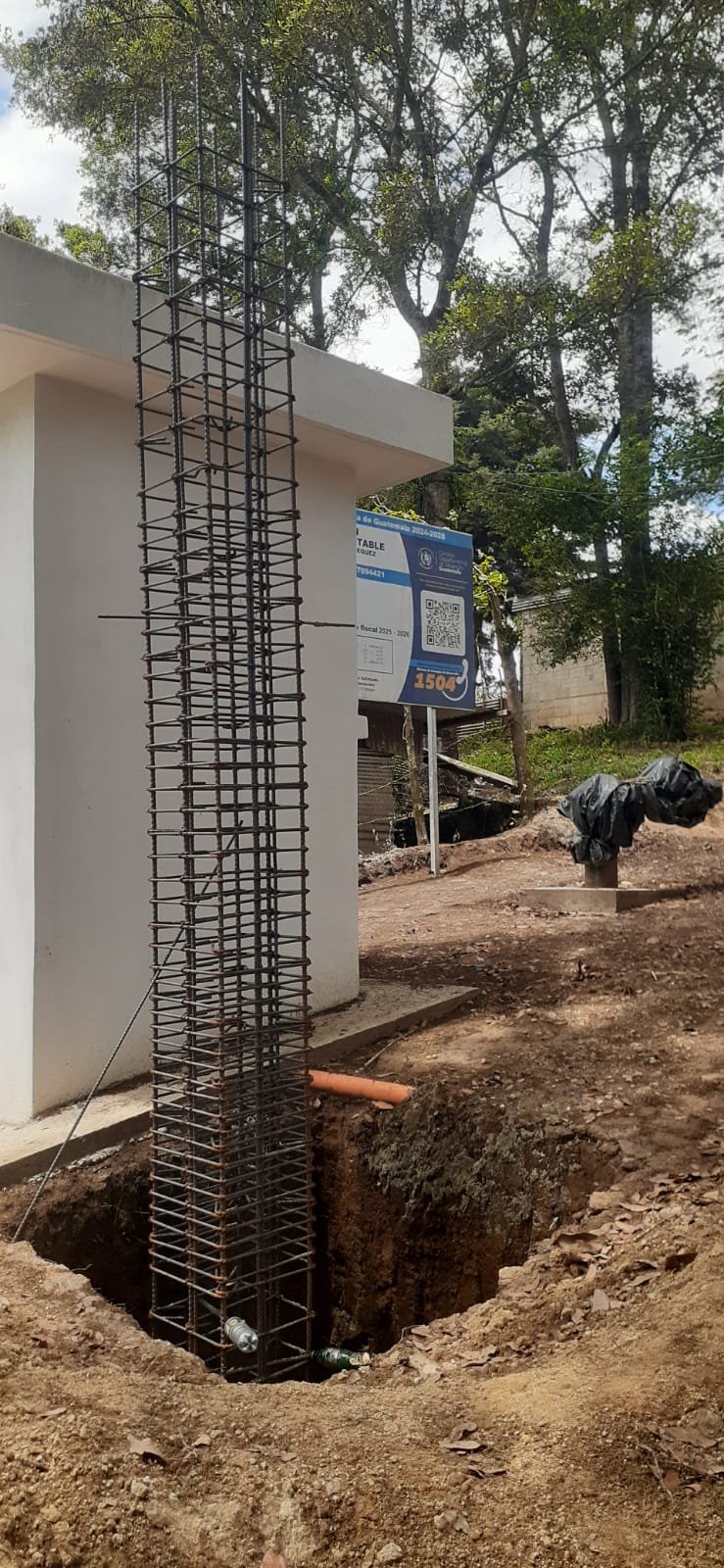

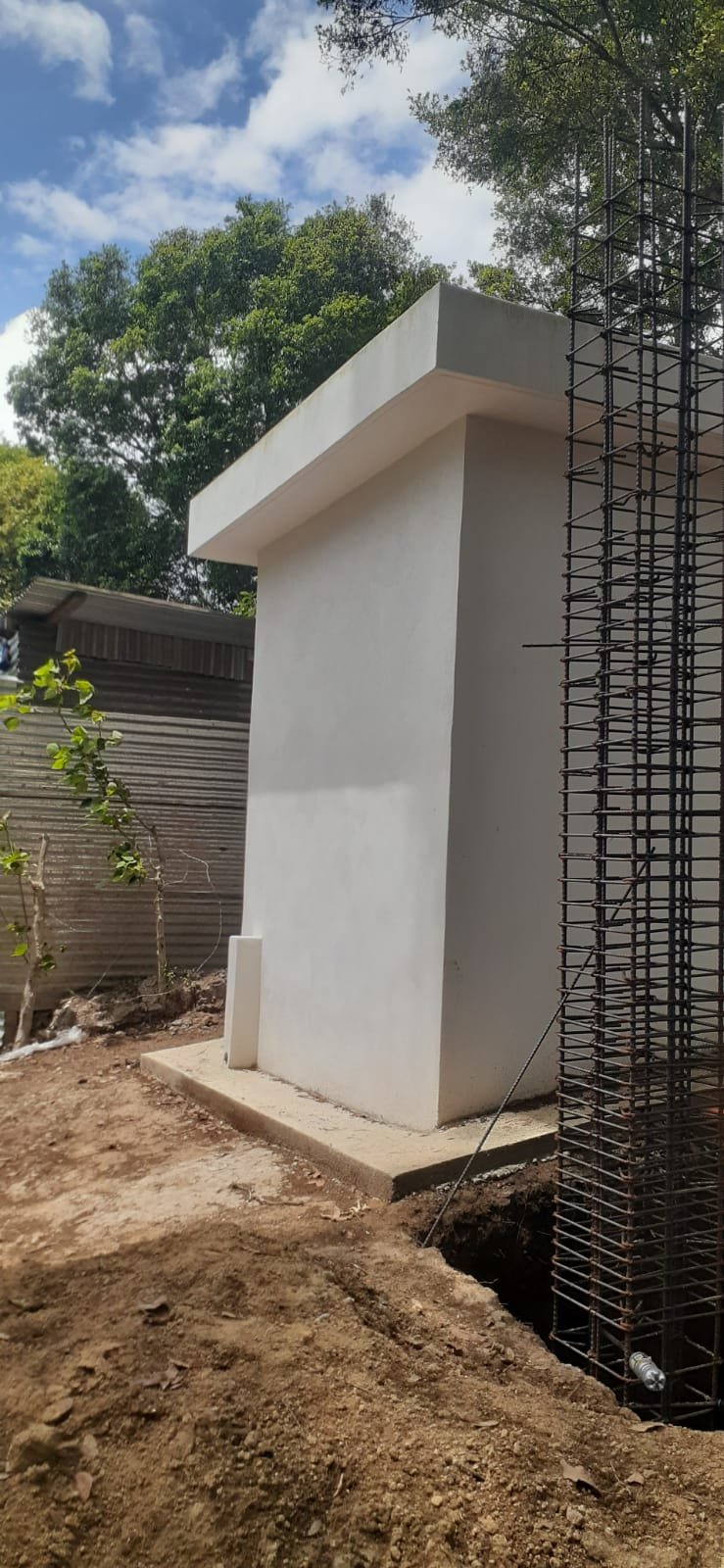

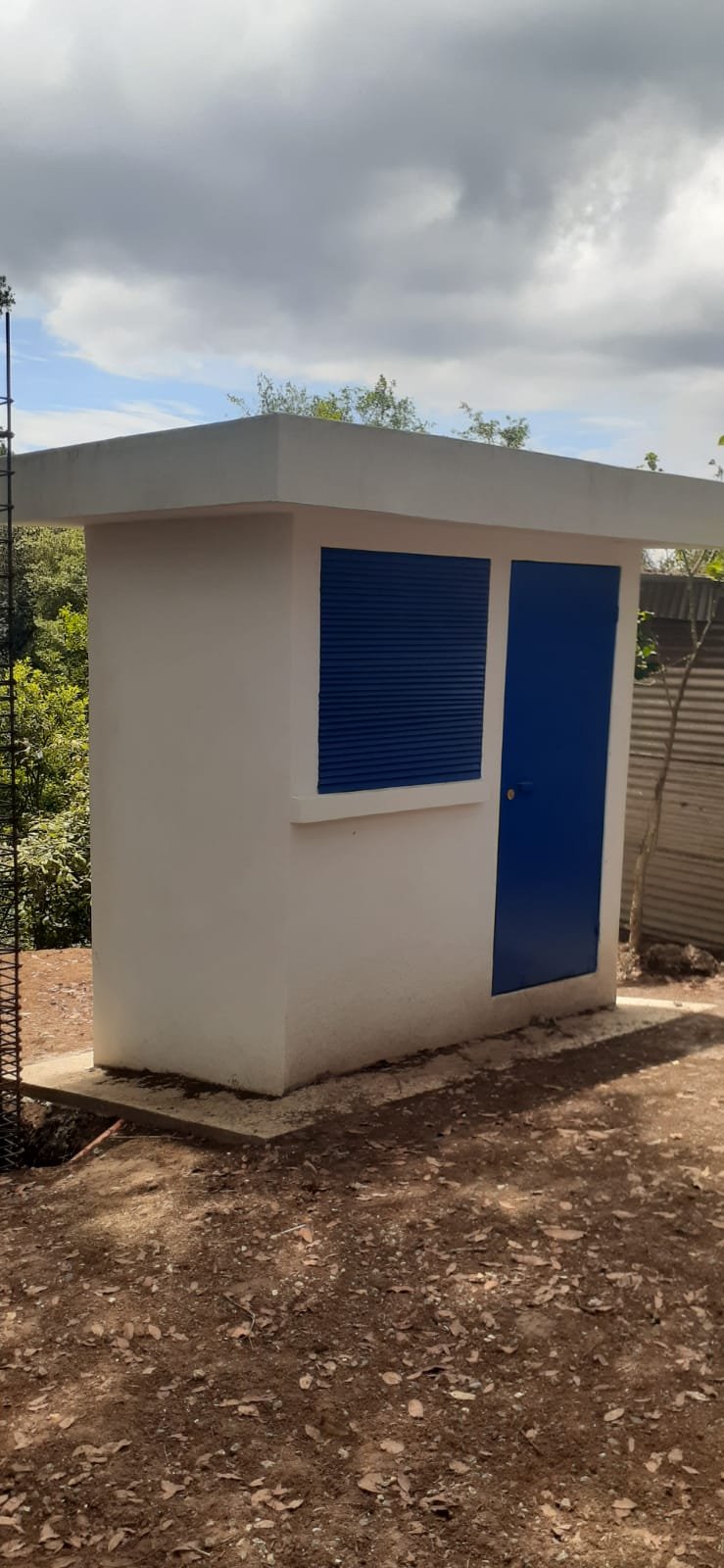

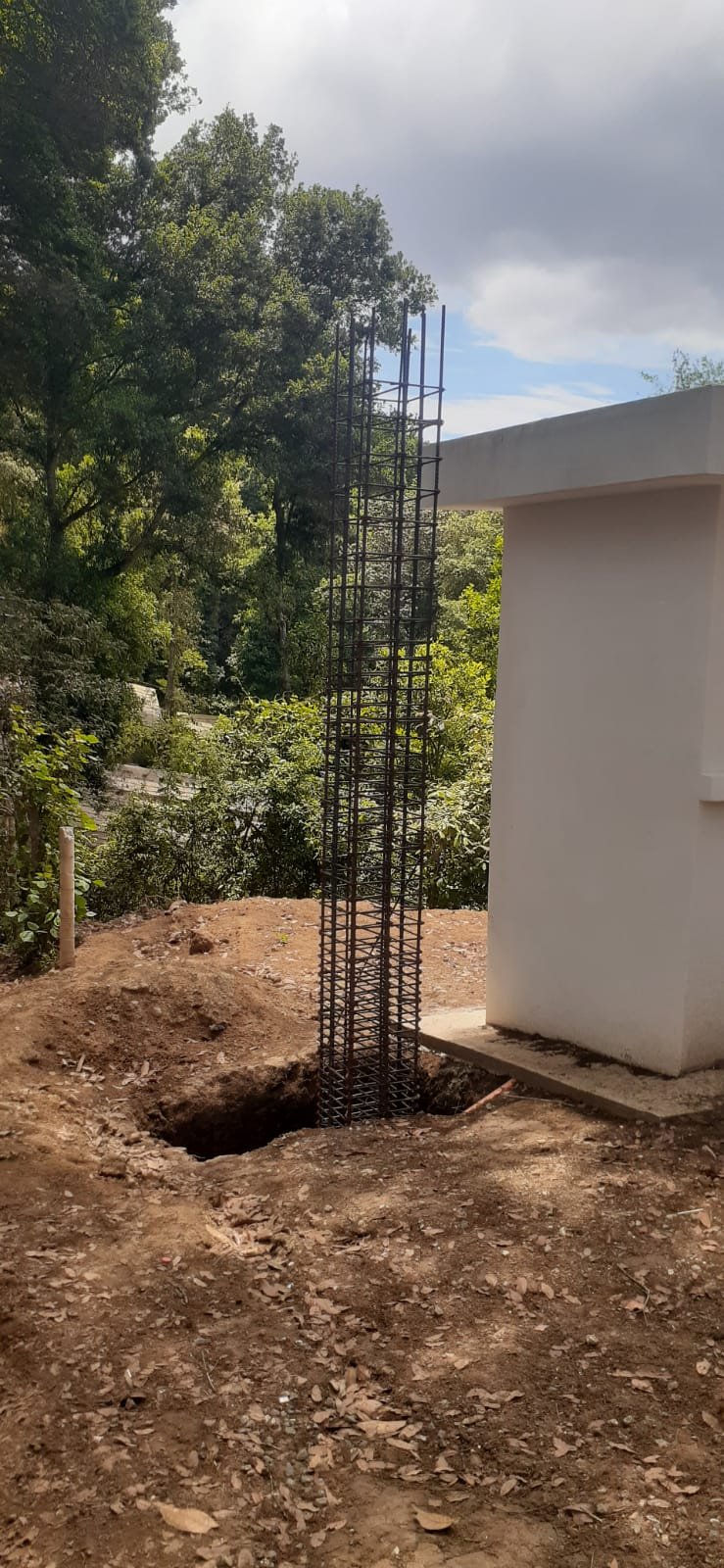

15/05/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 15/05/2026 — foto 2
Avance de obra del 15/05/2026 — foto 3
Avance de obra del 15/05/2026 — foto 4
Avance de obra del 15/05/2026 — foto 5

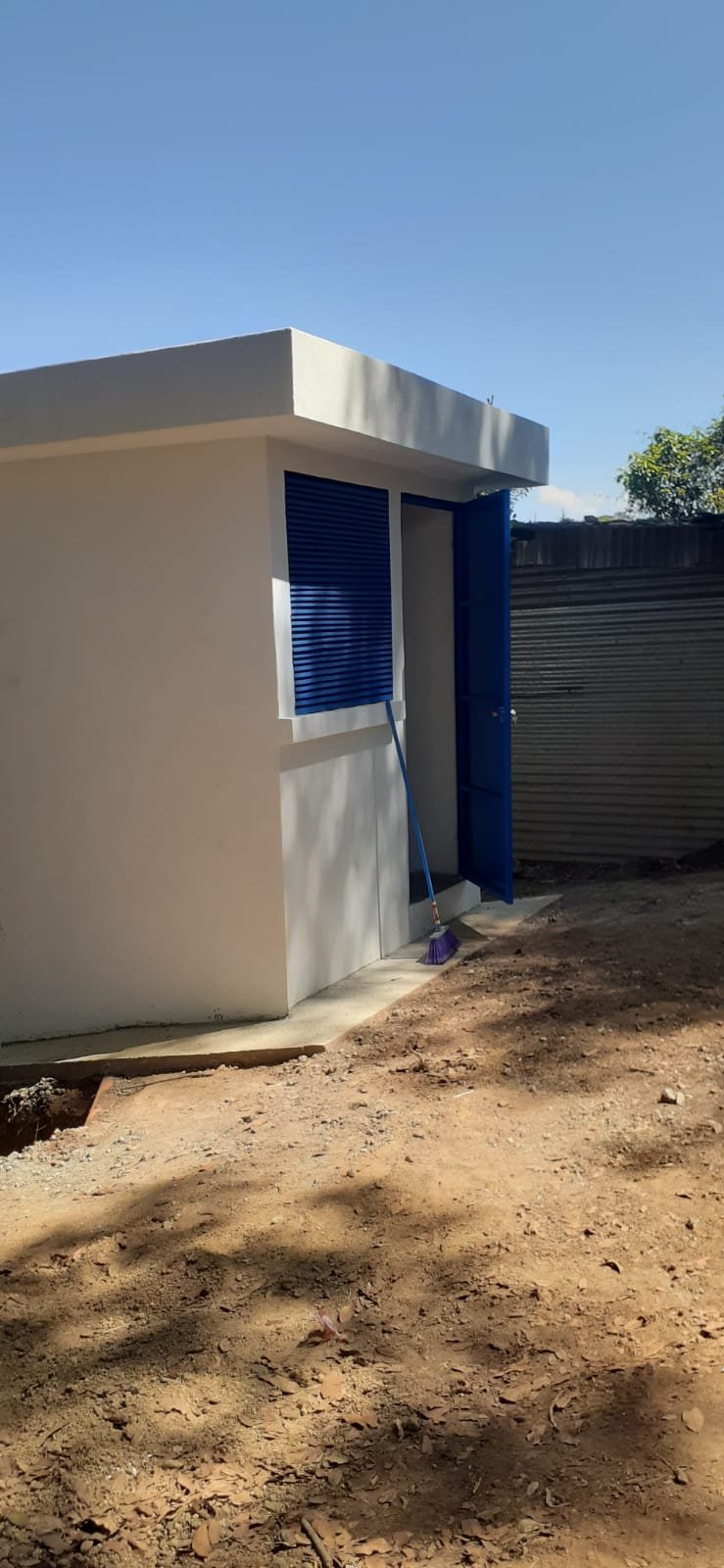

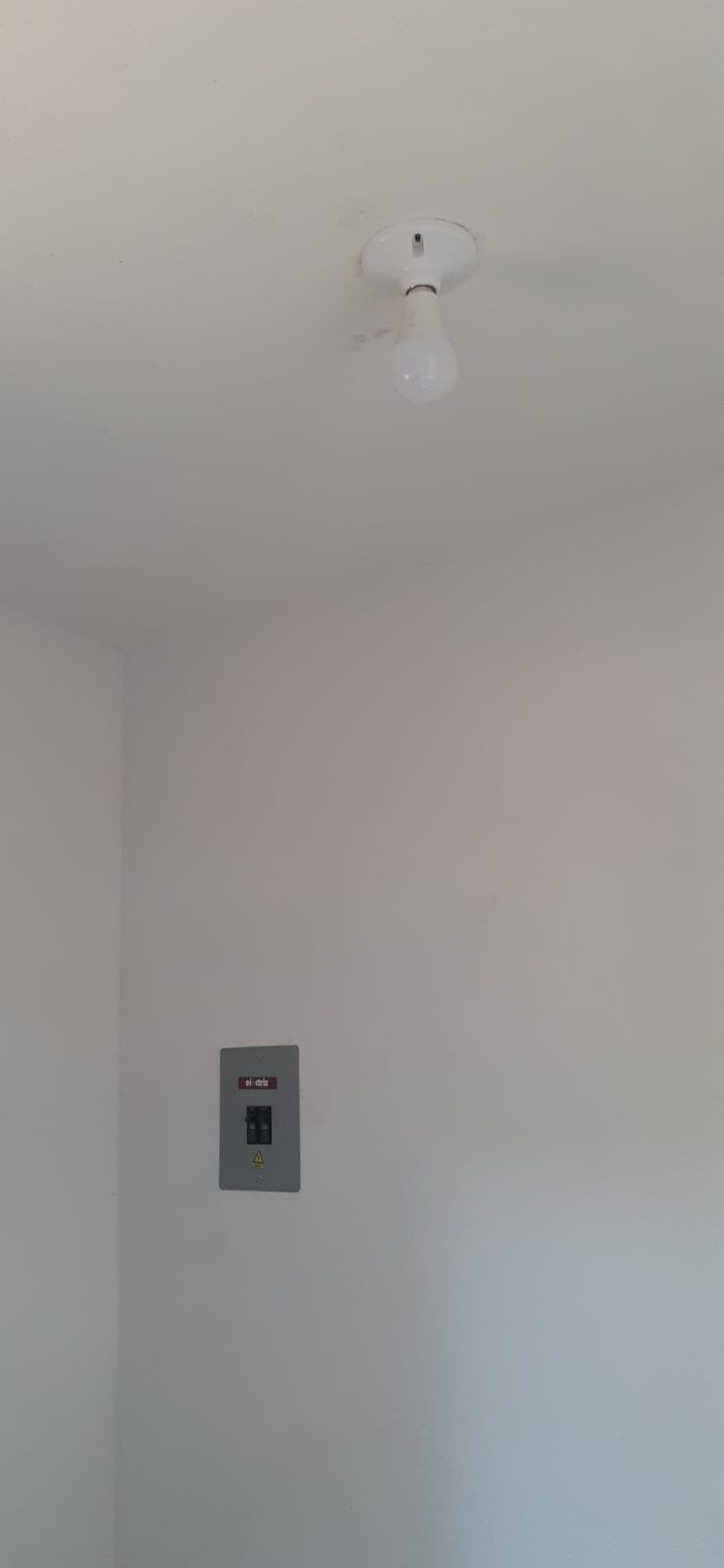

Avance de obra del 09/05/2026 4
09/05/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 09/05/2026 — foto 2
Avance de obra del 09/05/2026 — foto 3
Avance de obra del 09/05/2026 — foto 4

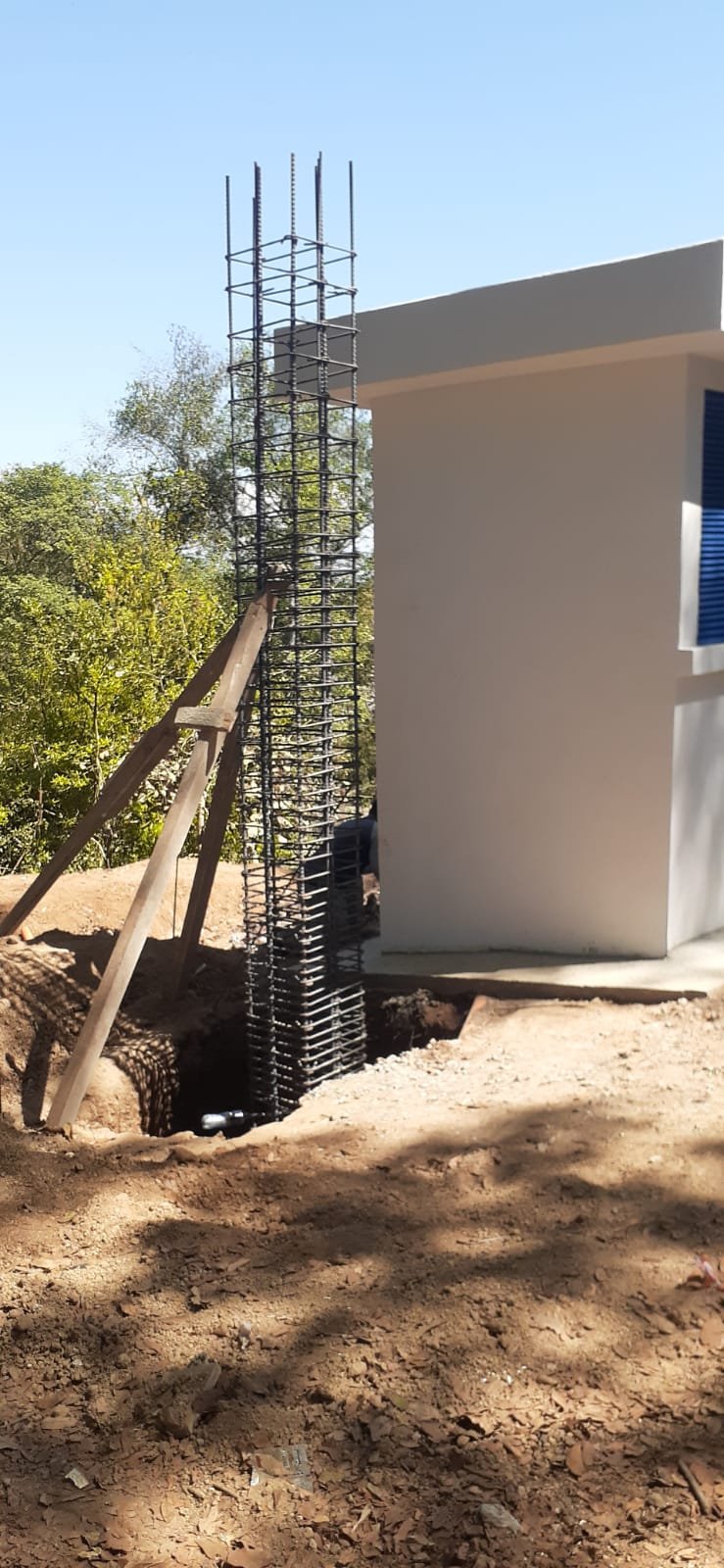

Avance de obra del 04/05/2026 6
04/05/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 04/05/2026 — foto 2
Avance de obra del 04/05/2026 — foto 3
Avance de obra del 04/05/2026 — foto 4
Avance de obra del 04/05/2026 — foto 5
Avance de obra del 04/05/2026 — foto 6

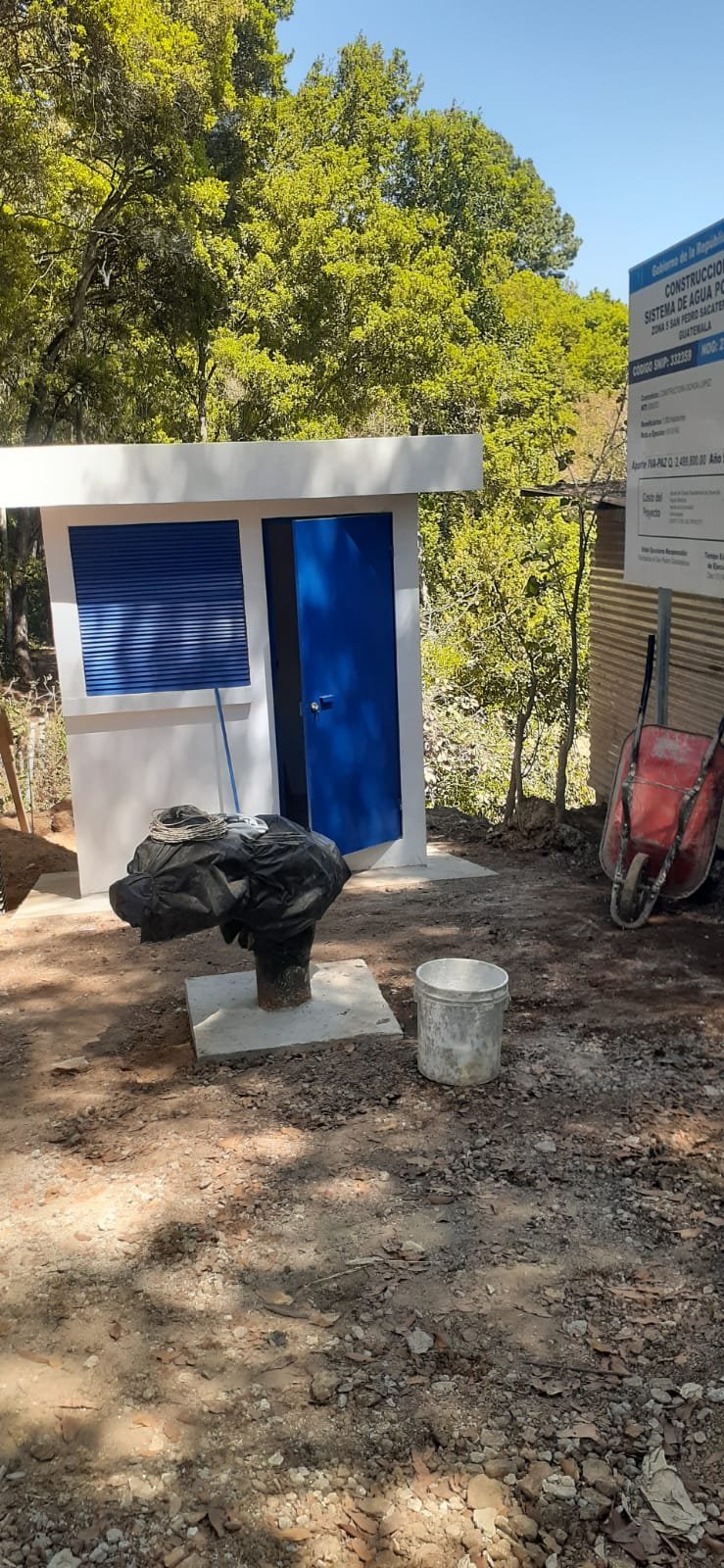

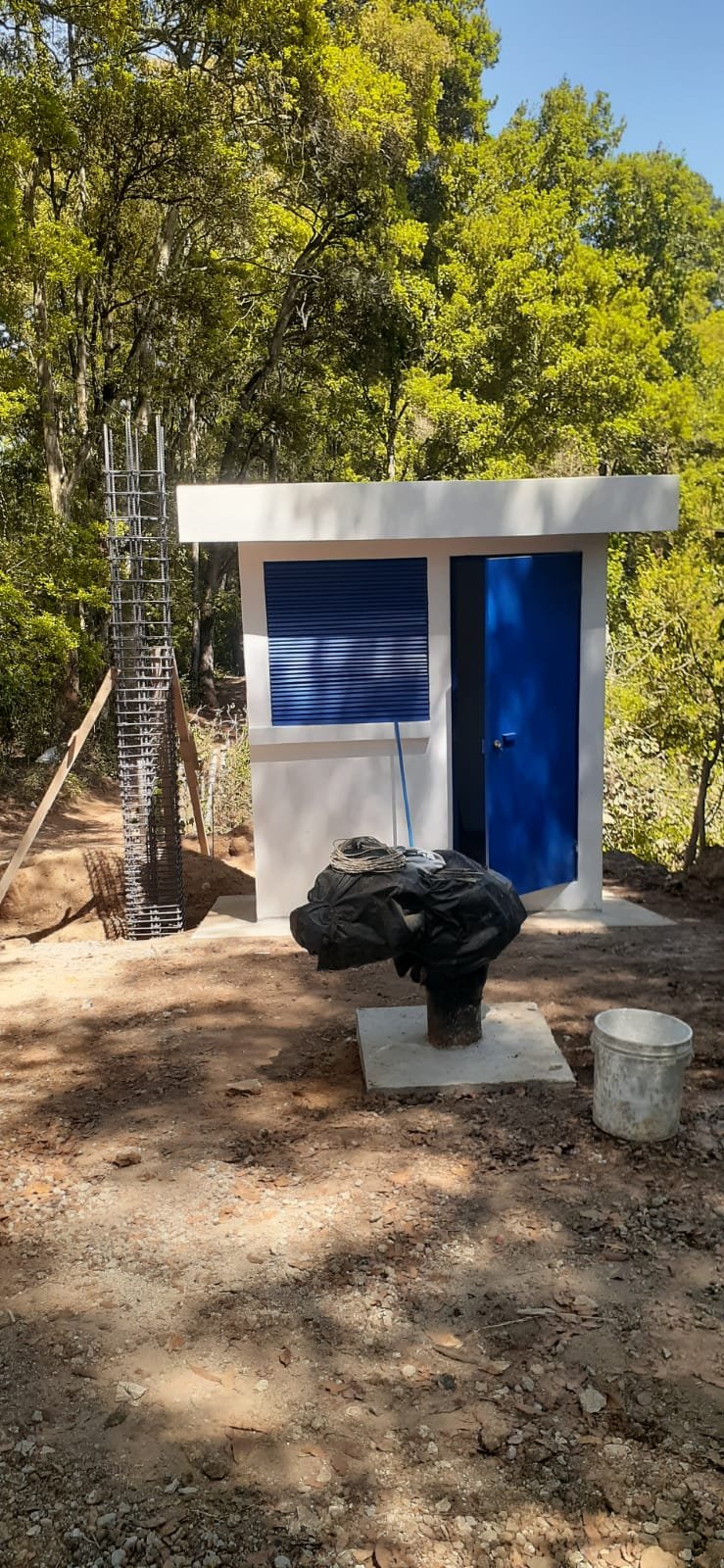

Avance de obra del 24/04/2026 6
24/04/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 24/04/2026 — foto 2
Avance de obra del 24/04/2026 — foto 3
Avance de obra del 24/04/2026 — foto 4
Avance de obra del 24/04/2026 — foto 5
Avance de obra del 24/04/2026 — foto 6

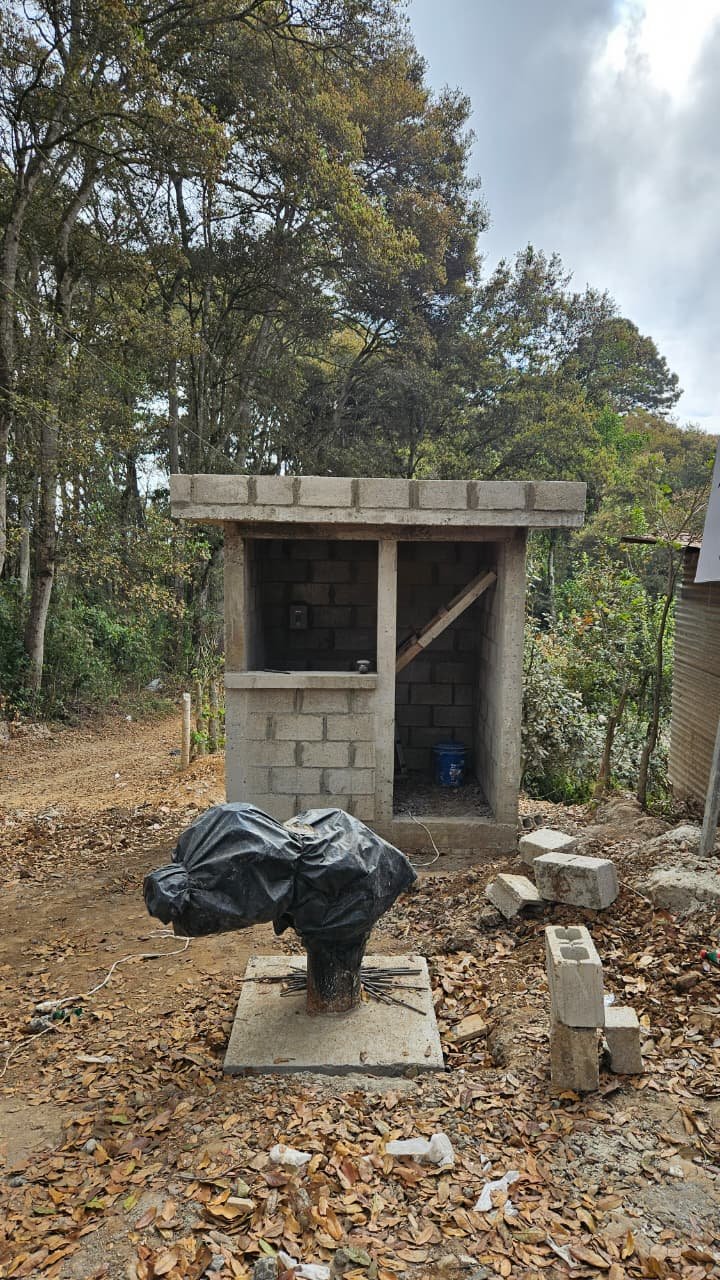

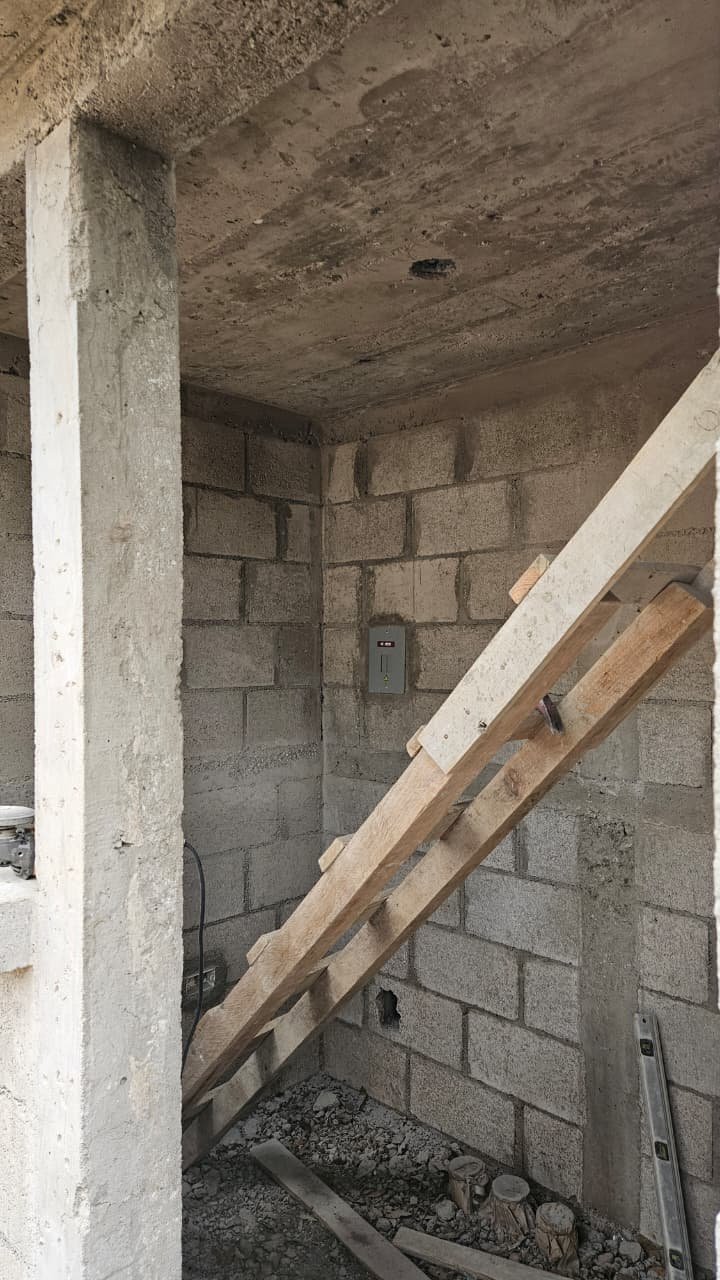

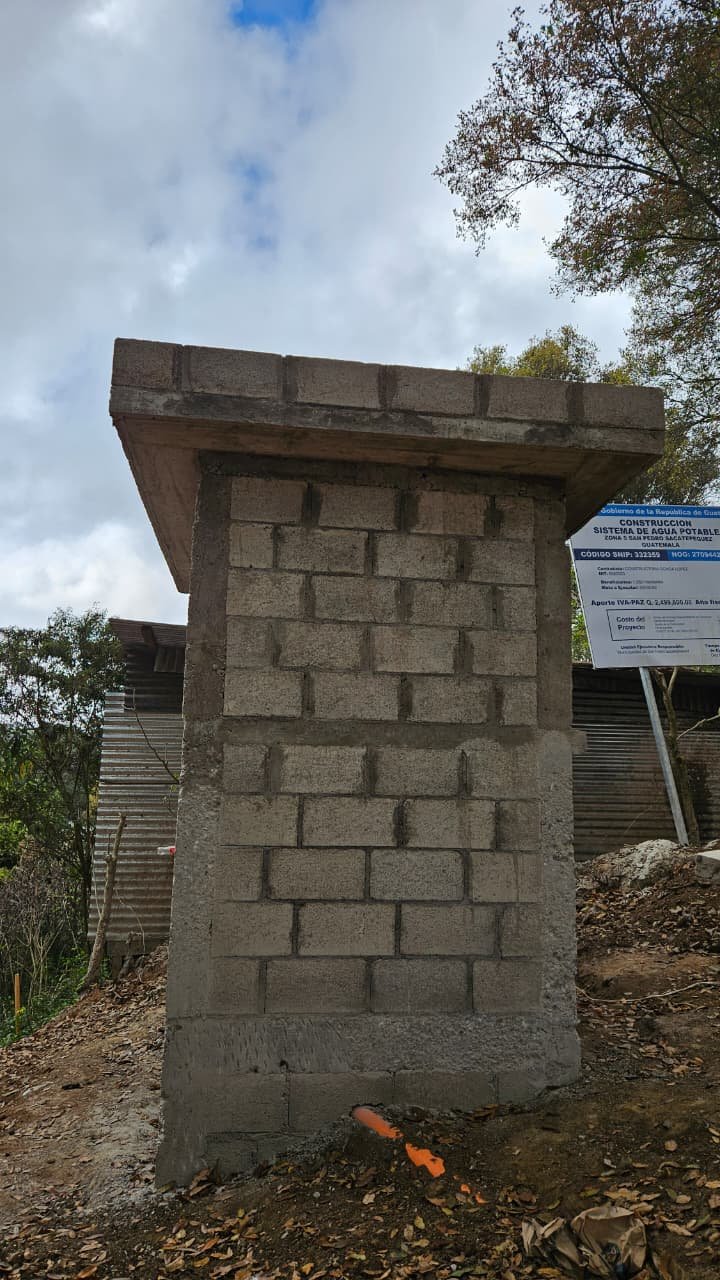

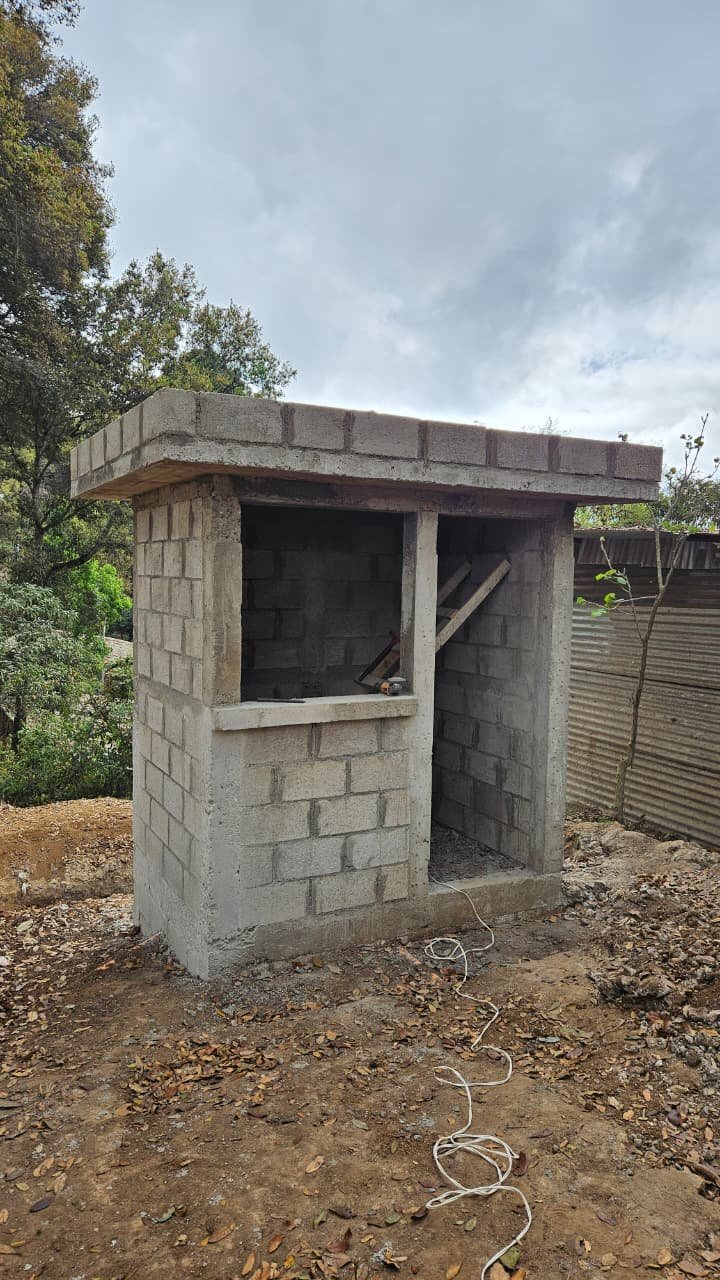

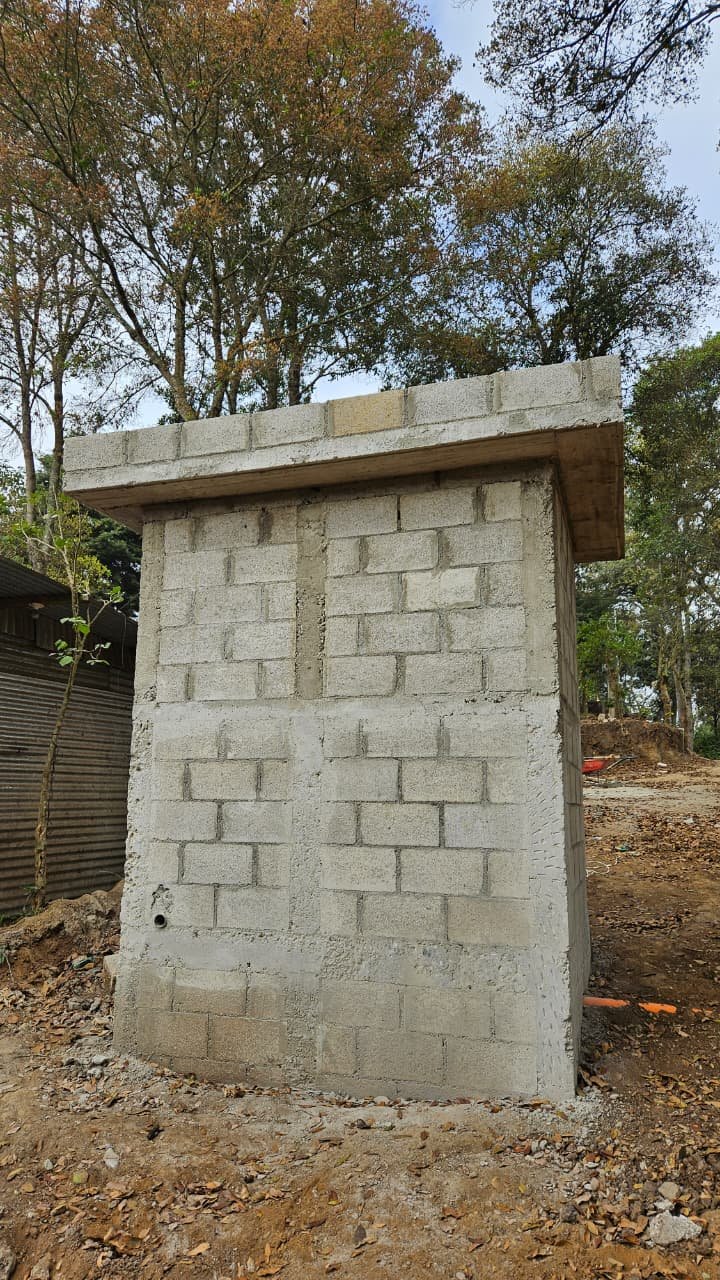

Avance de obra del 17/04/2026 5
17/04/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 17/04/2026 — foto 2
Avance de obra del 17/04/2026 — foto 3
Avance de obra del 17/04/2026 — foto 4
Avance de obra del 17/04/2026 — foto 5

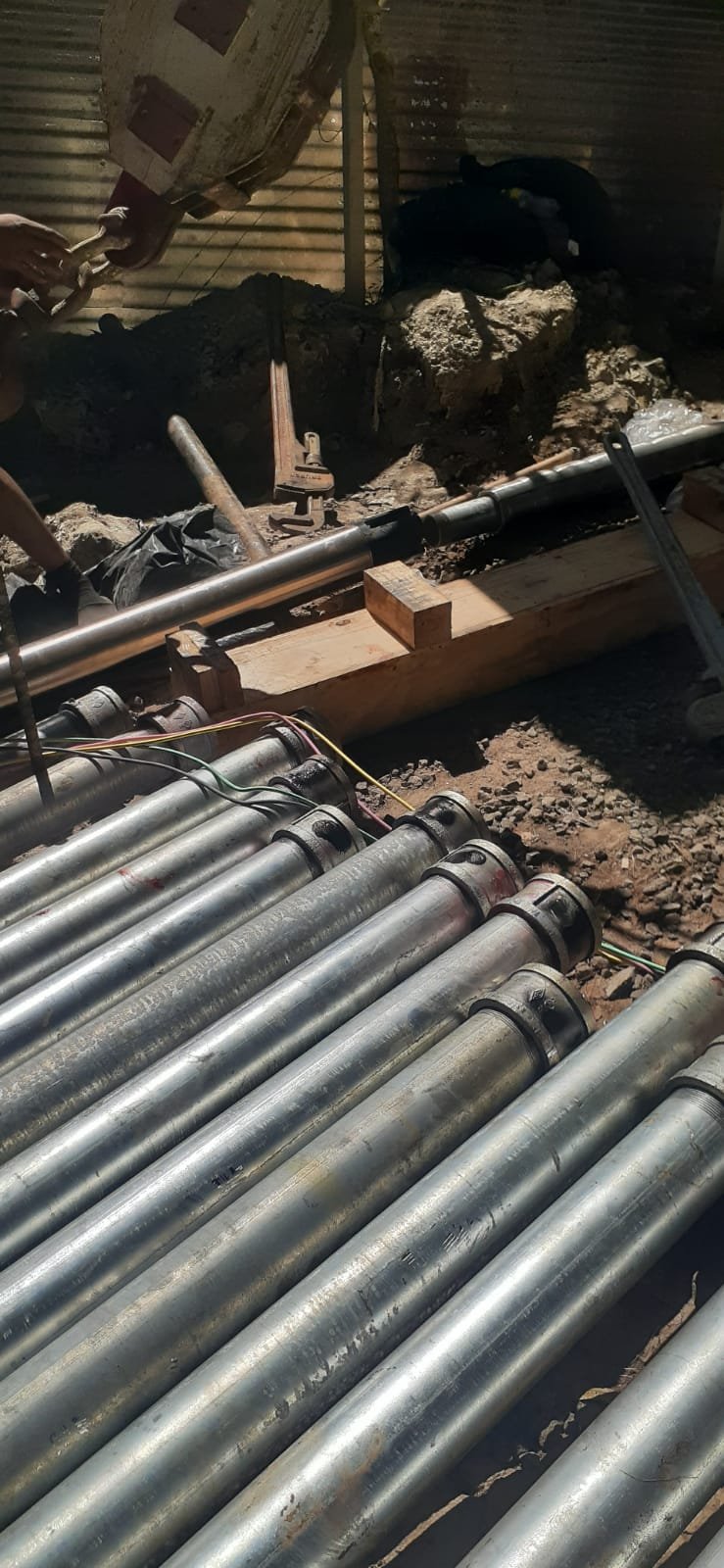

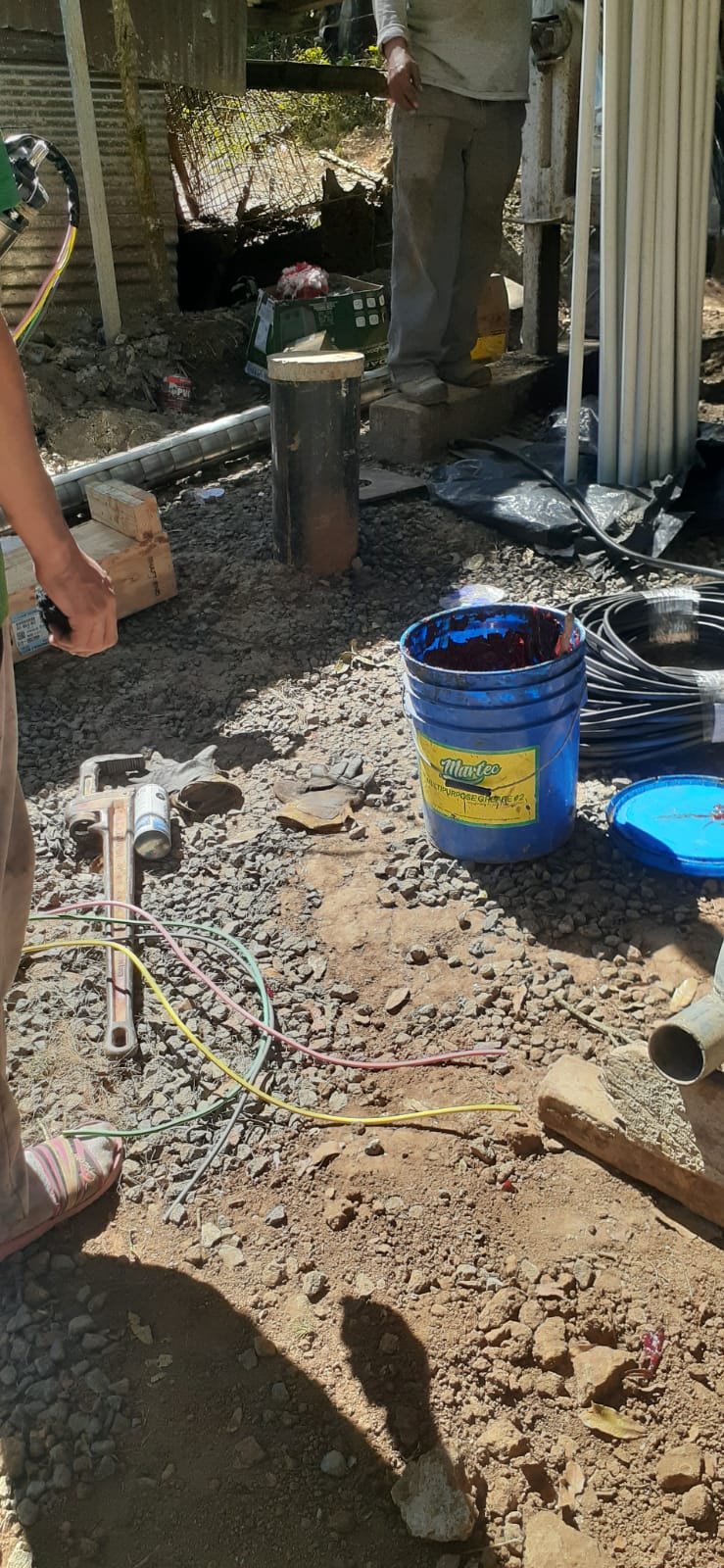

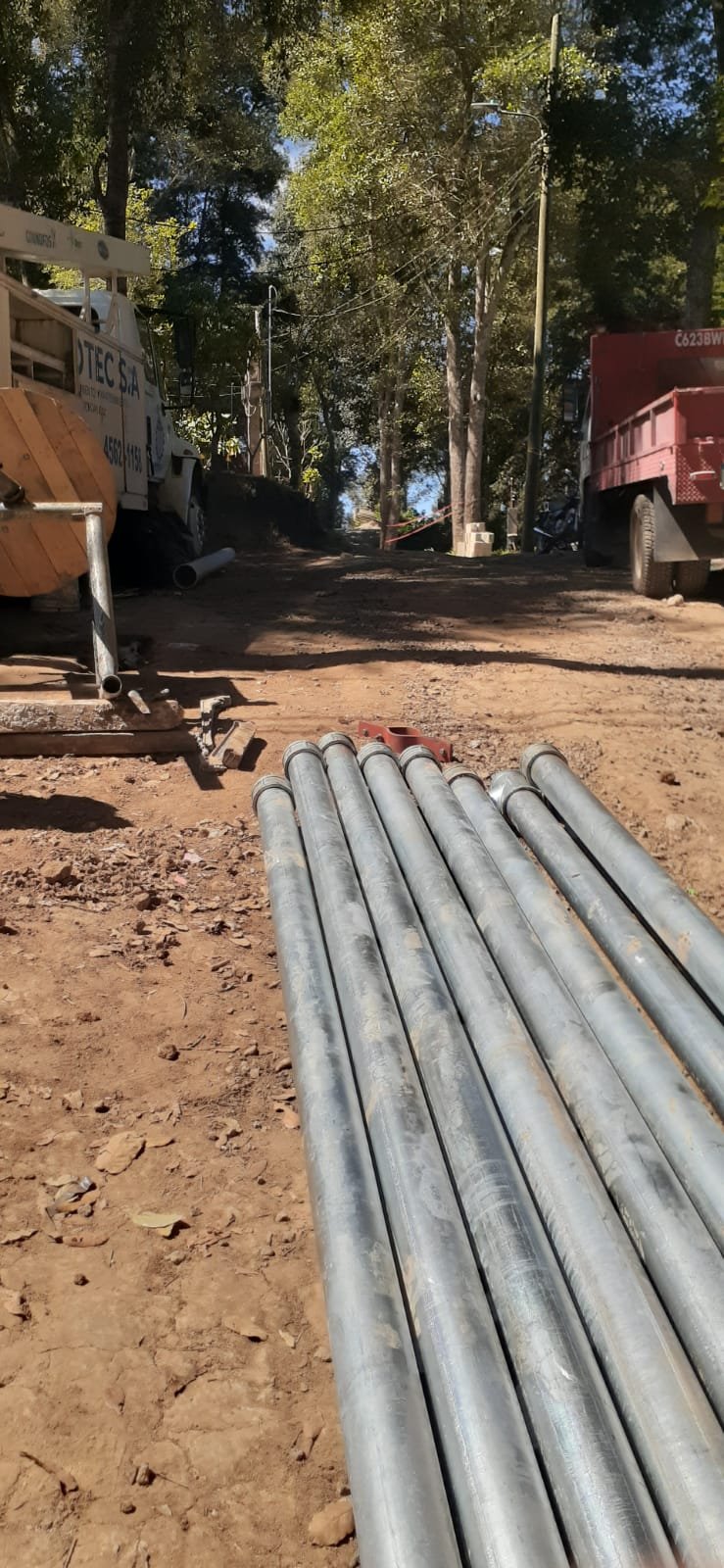

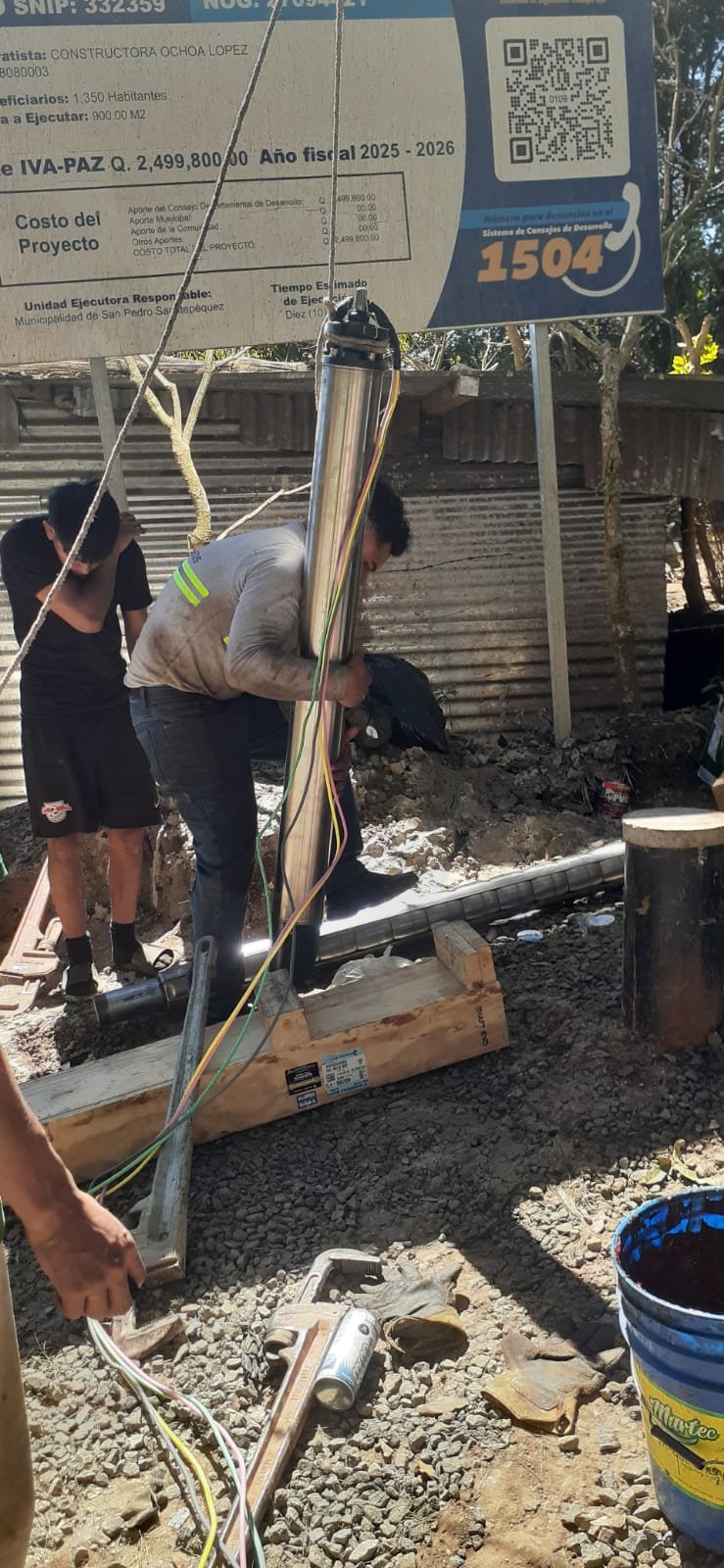

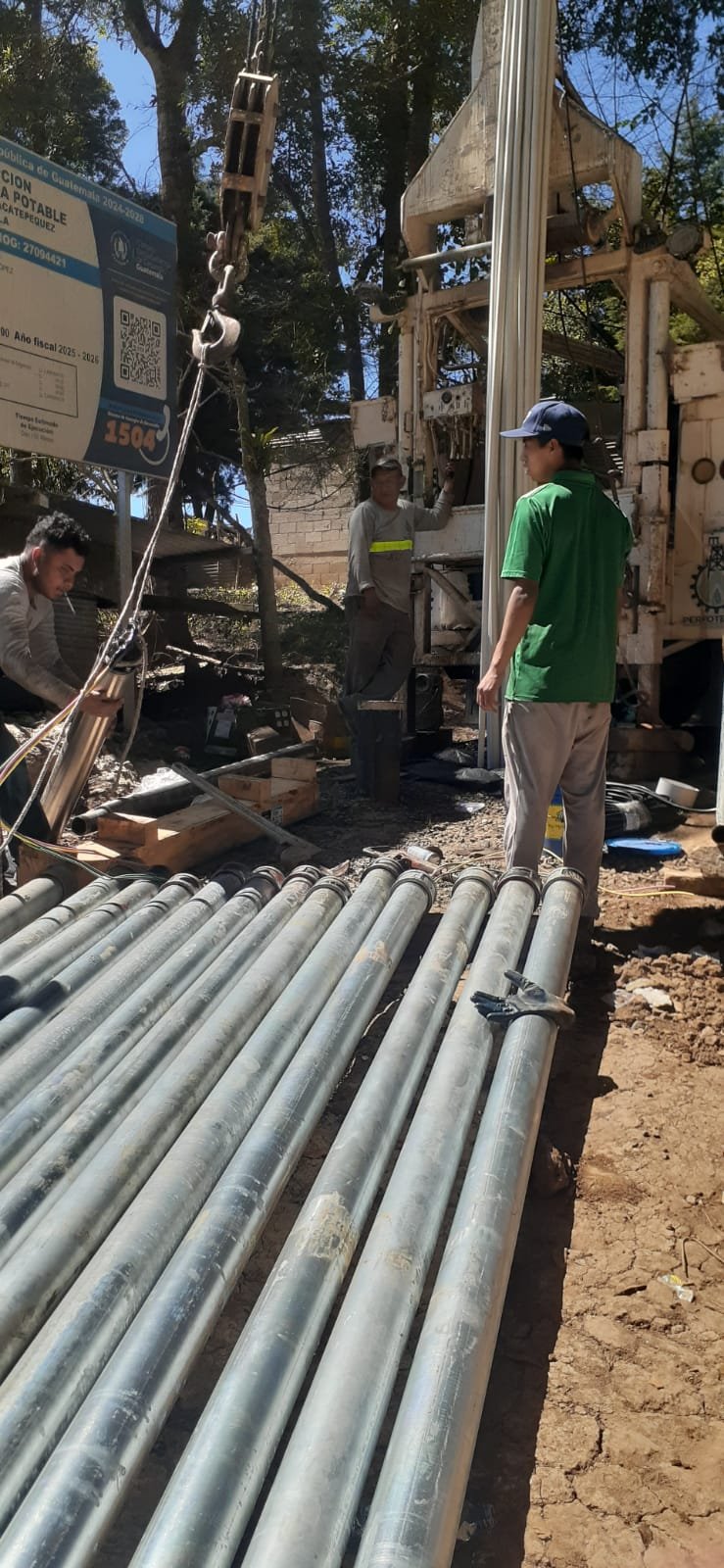

Avance de obra del 20/02/2026 6
20/02/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 20/02/2026 — foto 2
Avance de obra del 20/02/2026 — foto 3
Avance de obra del 20/02/2026 — foto 4
Avance de obra del 20/02/2026 — foto 5
Avance de obra del 20/02/2026 — foto 6

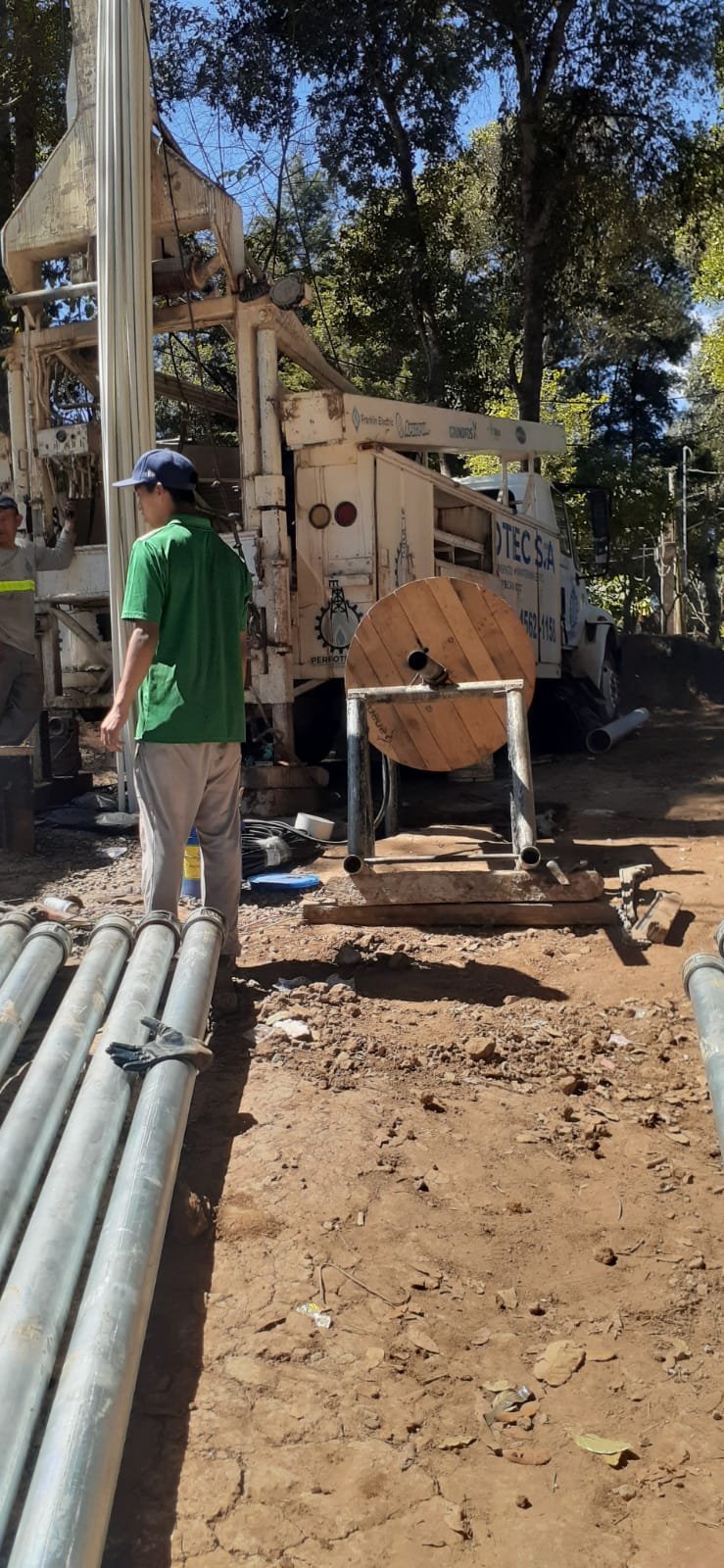

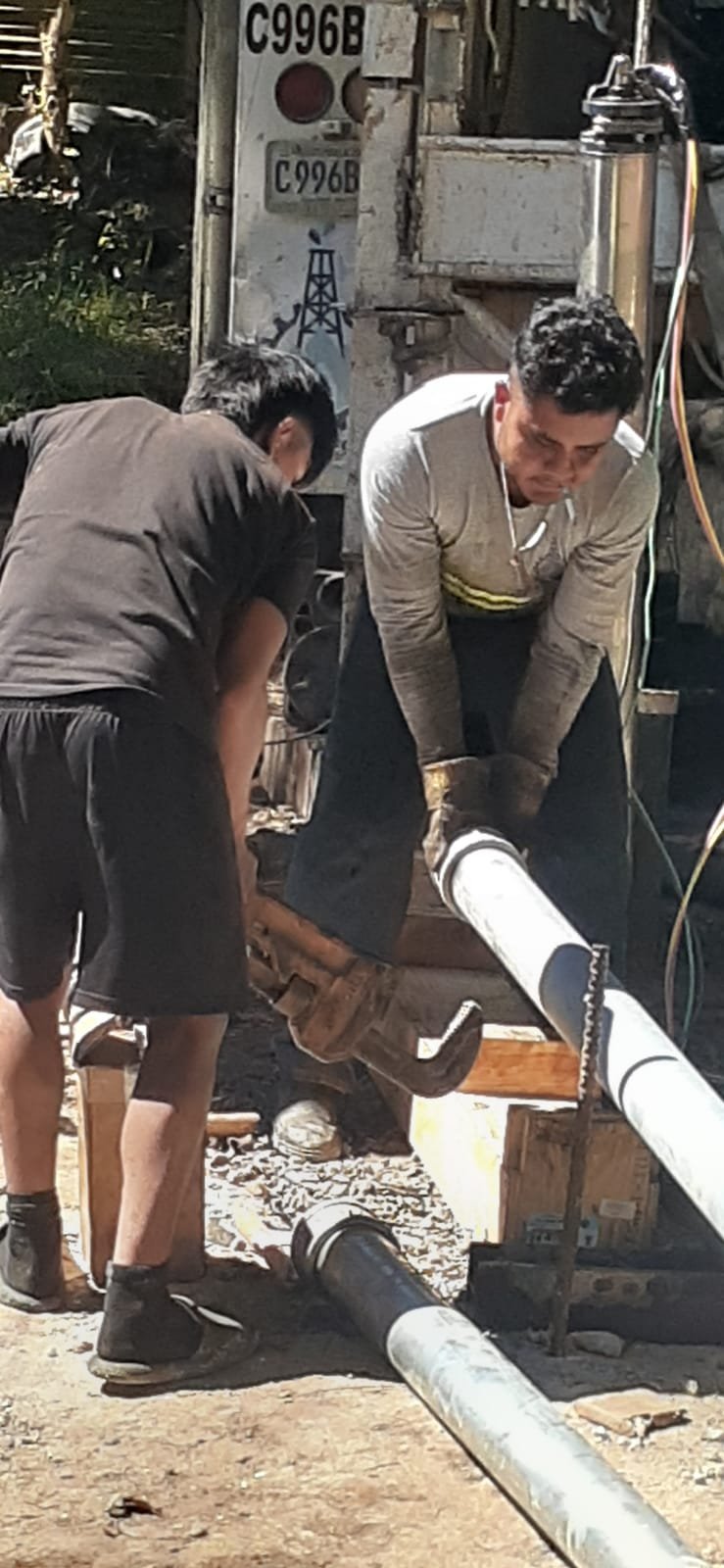

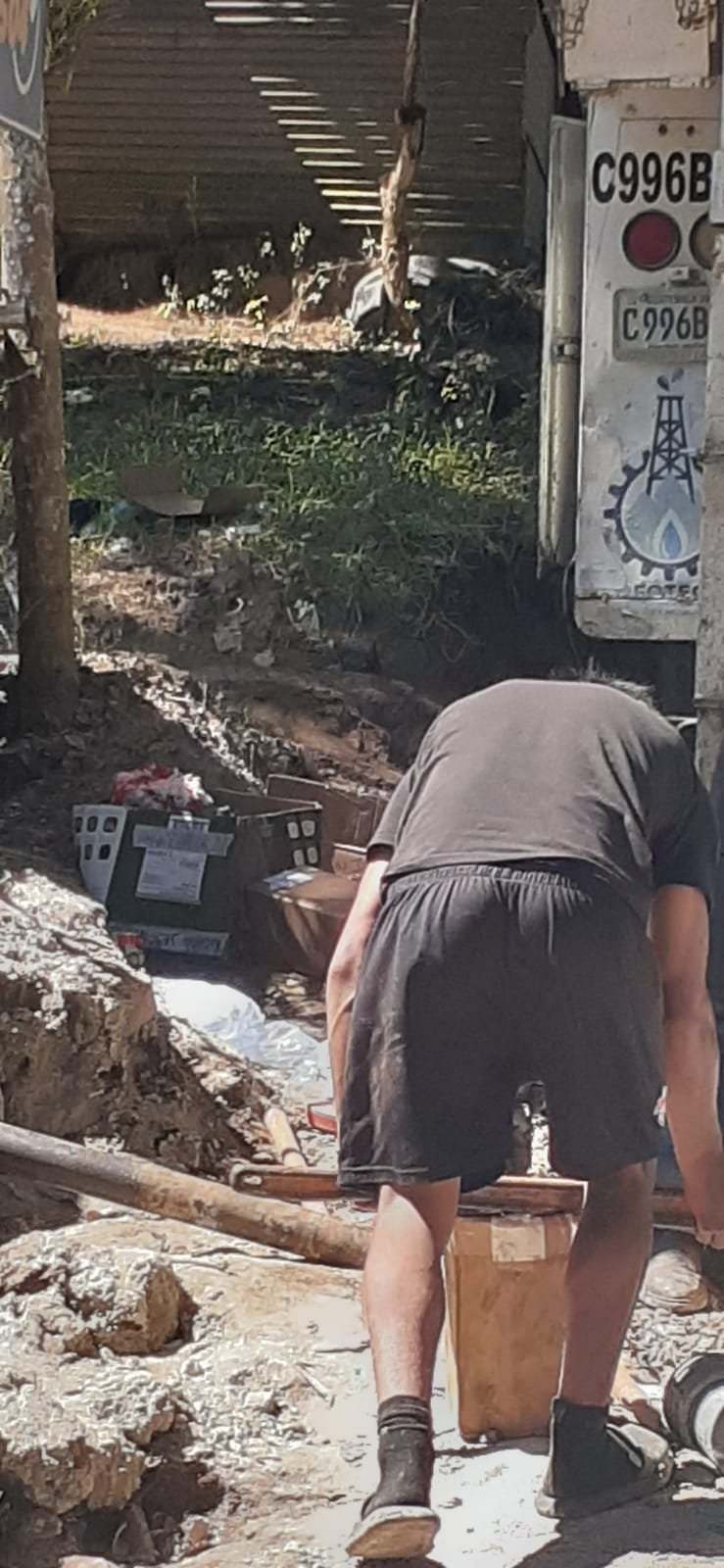

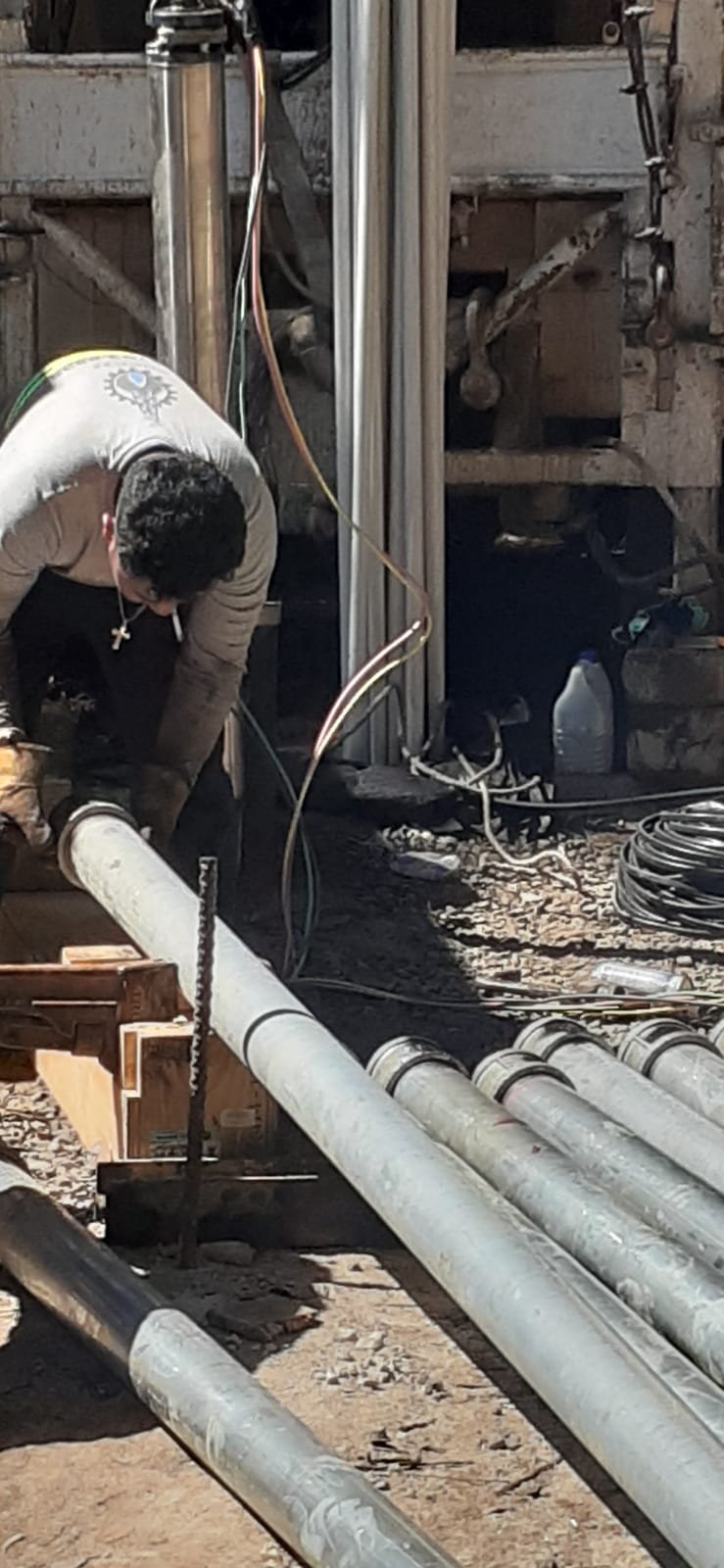

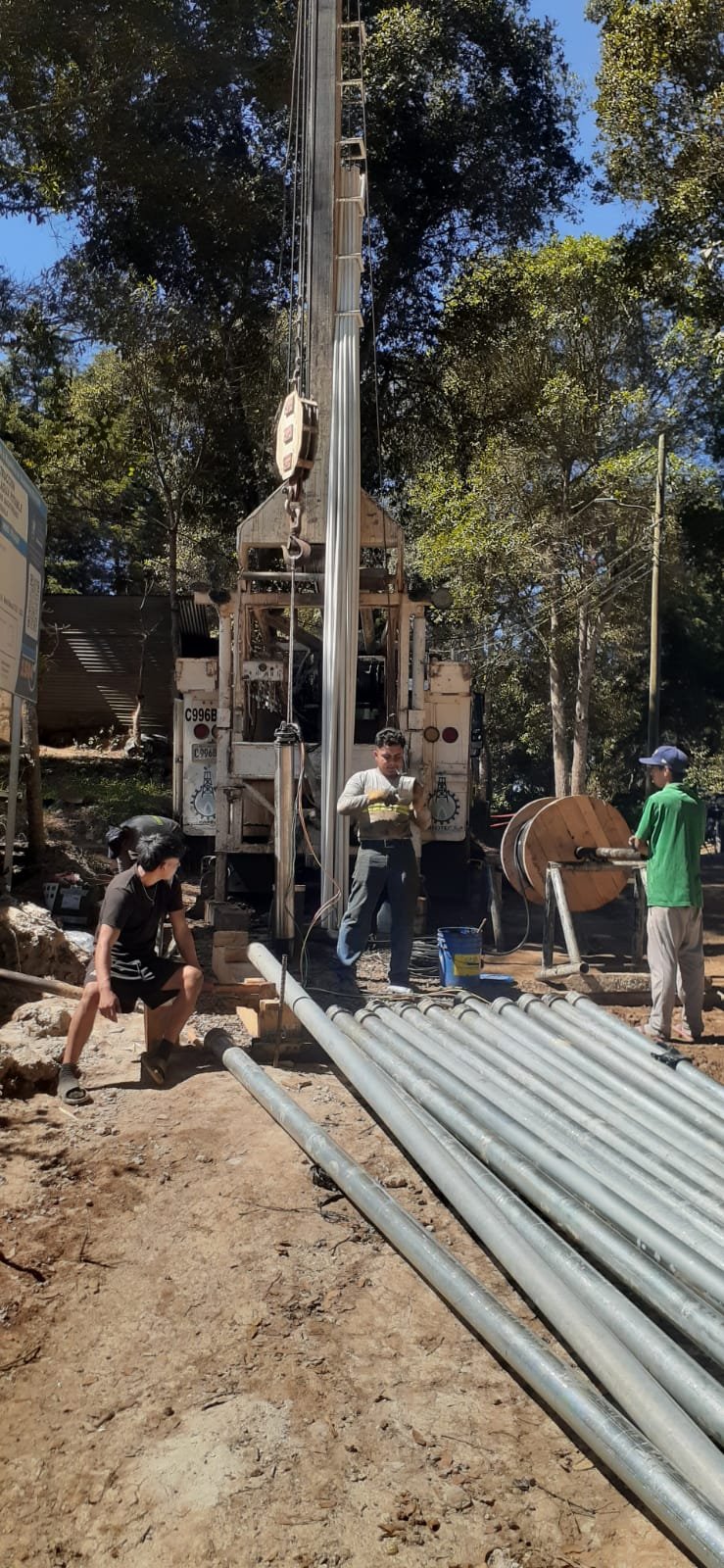

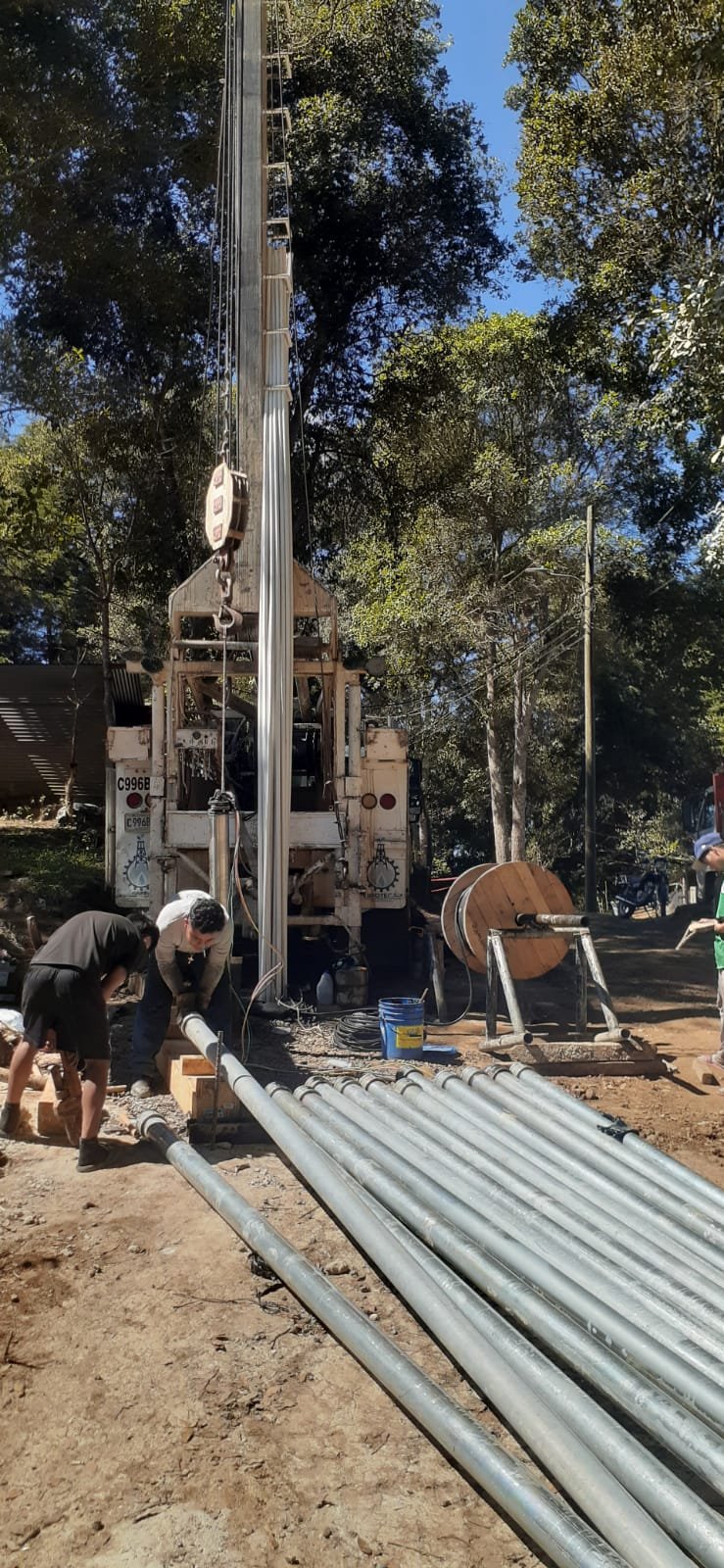

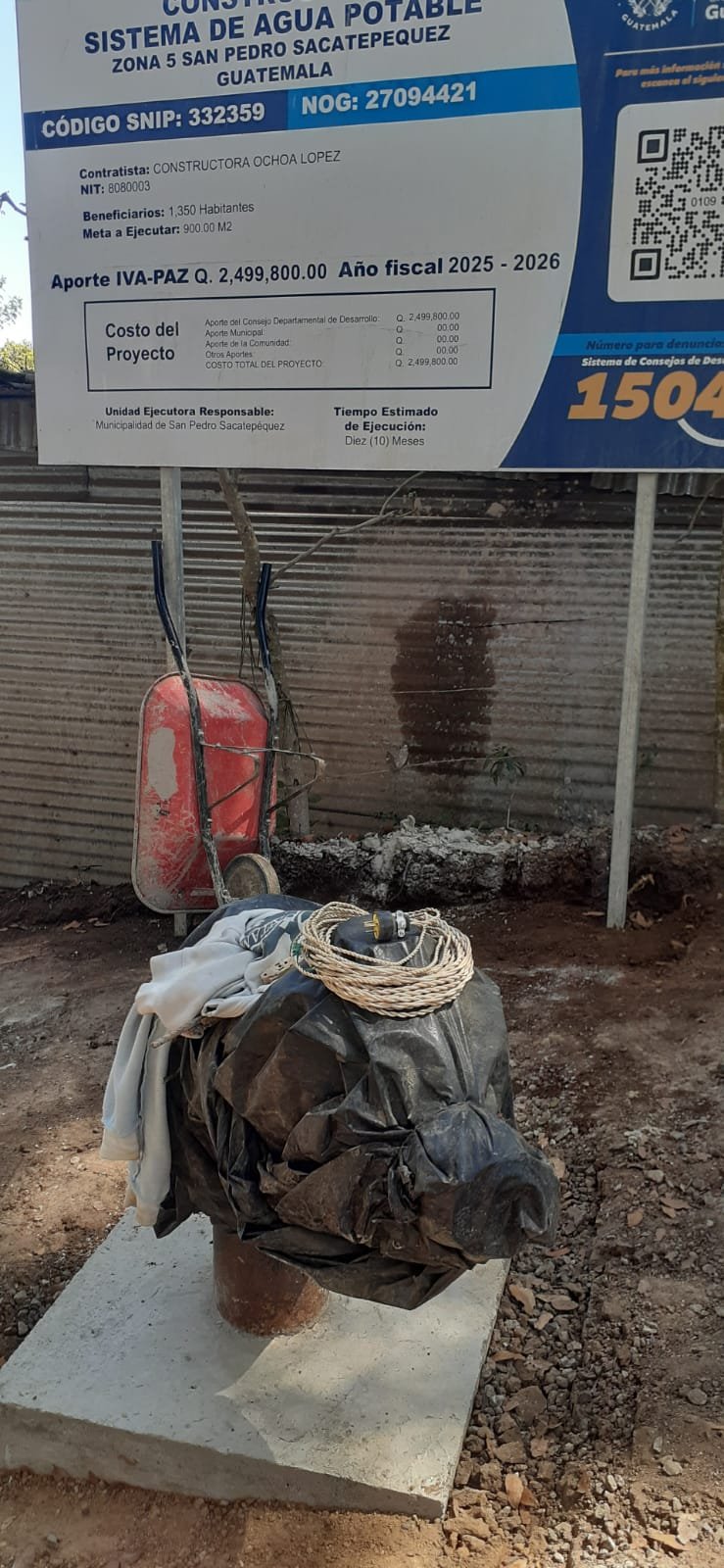

Avance de obra del 30/01/2026 13
30/01/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 30/01/2026 — foto 2
Avance de obra del 30/01/2026 — foto 3
Avance de obra del 30/01/2026 — foto 4
Avance de obra del 30/01/2026 — foto 5
Avance de obra del 30/01/2026 — foto 6
+7

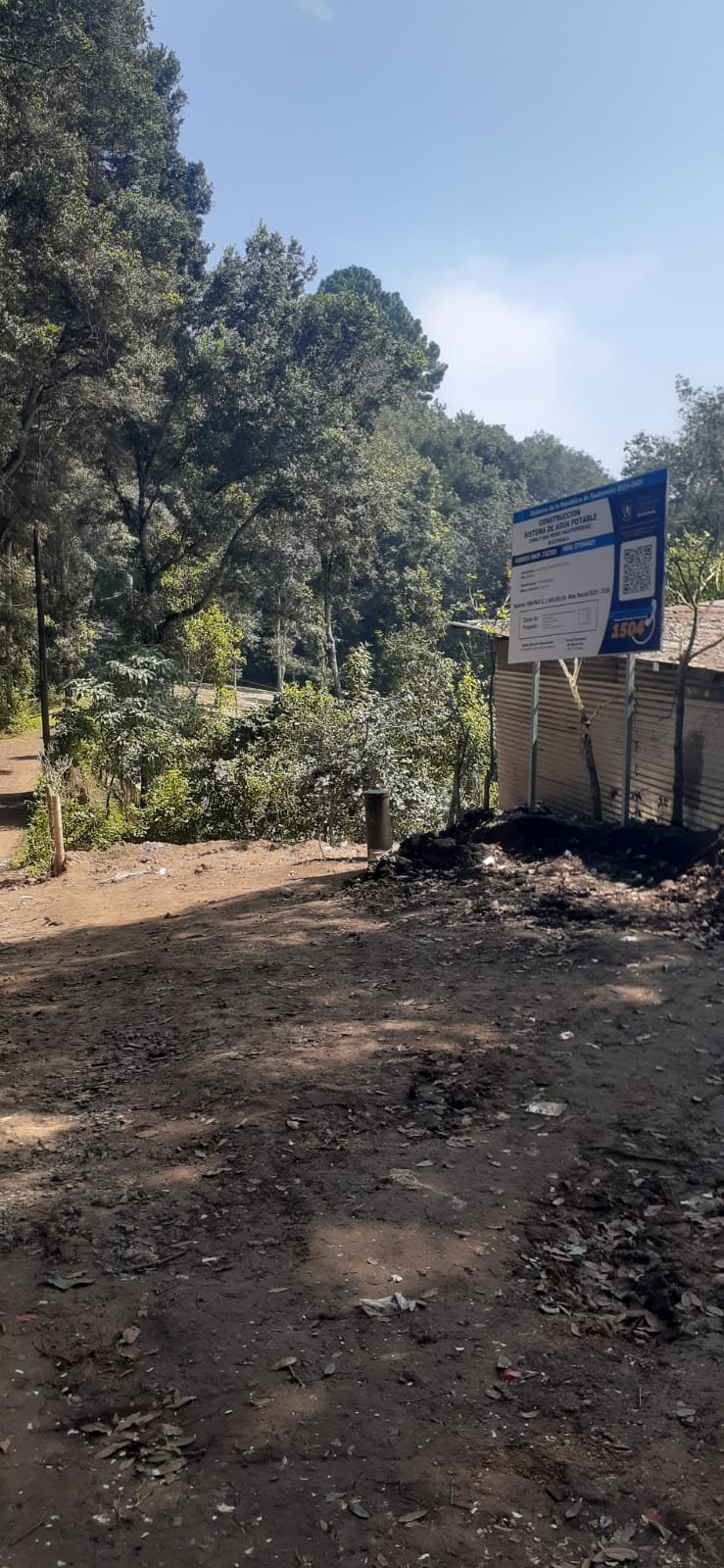

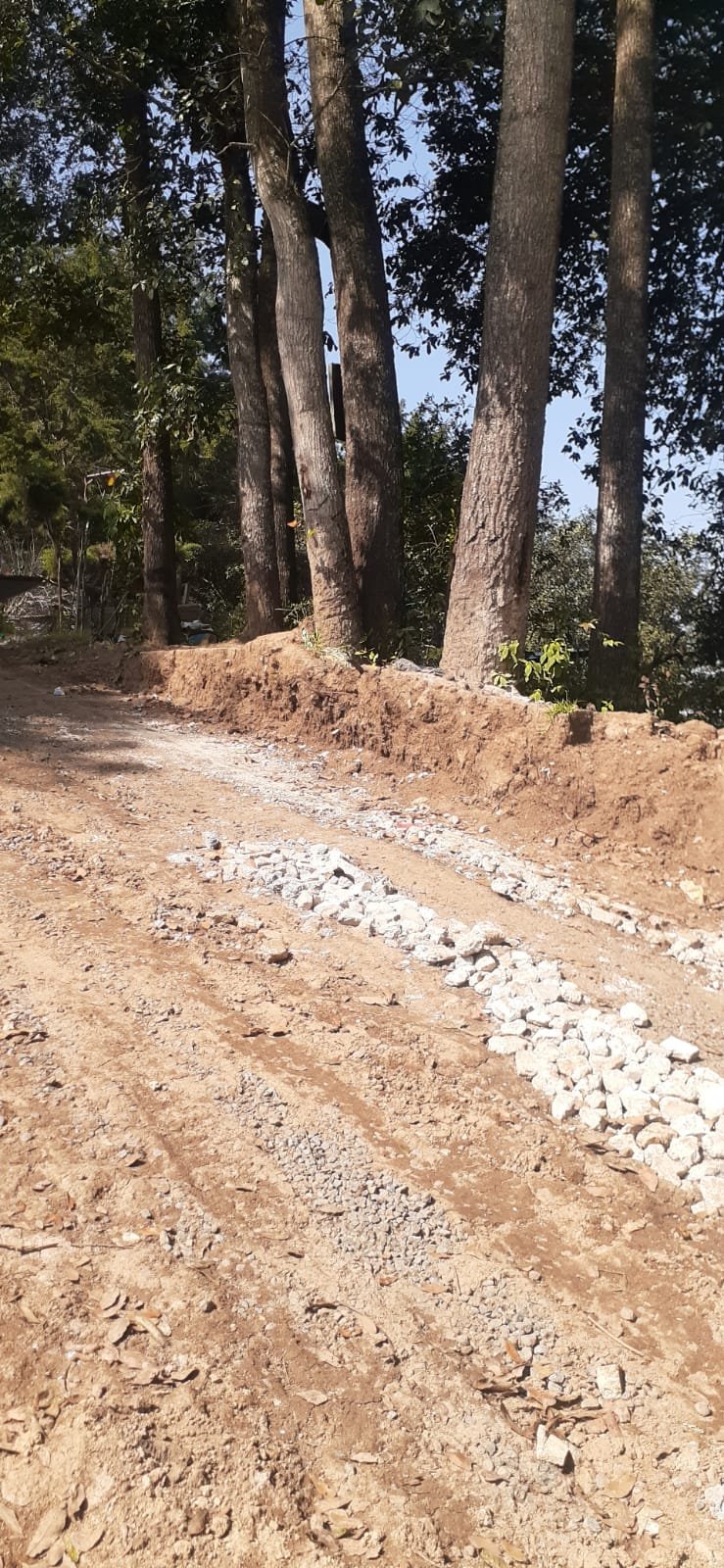

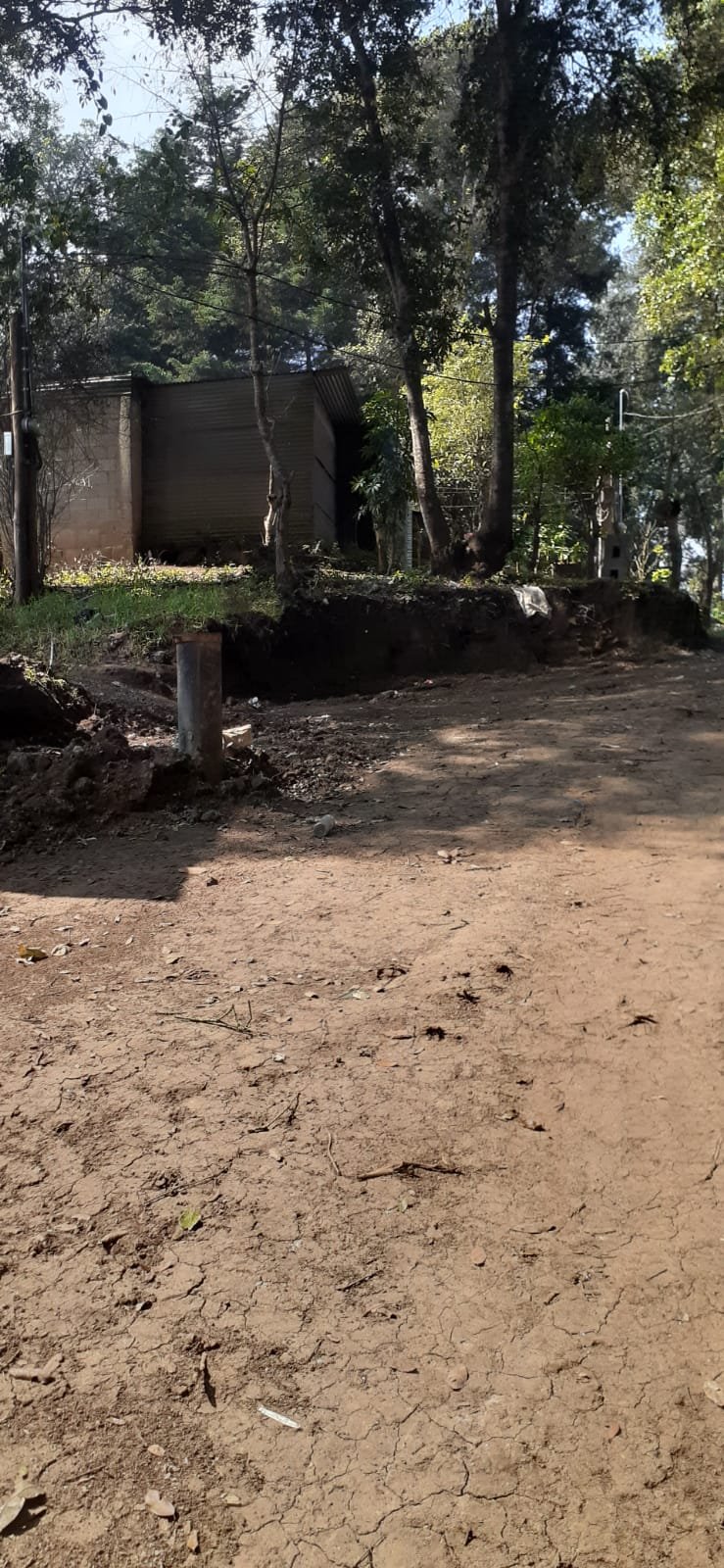

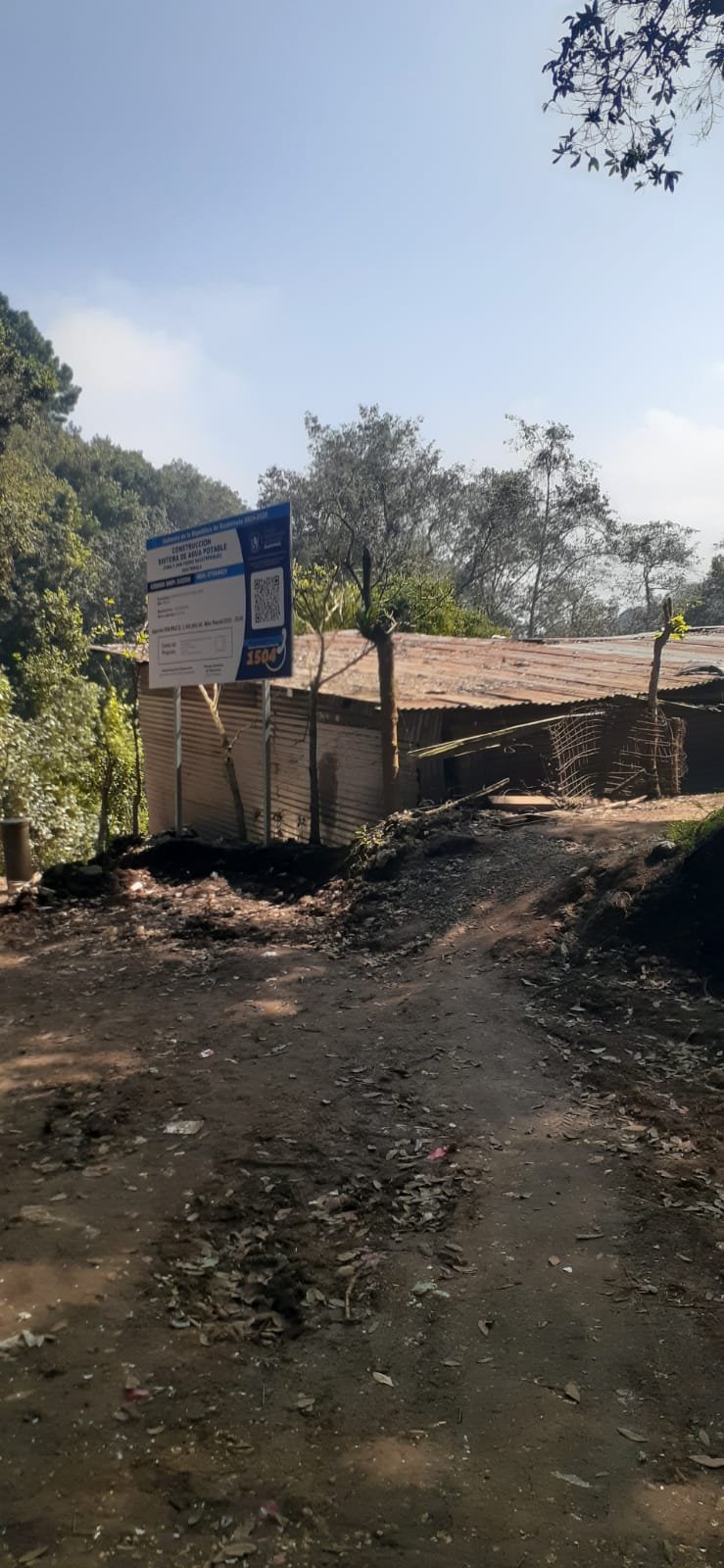

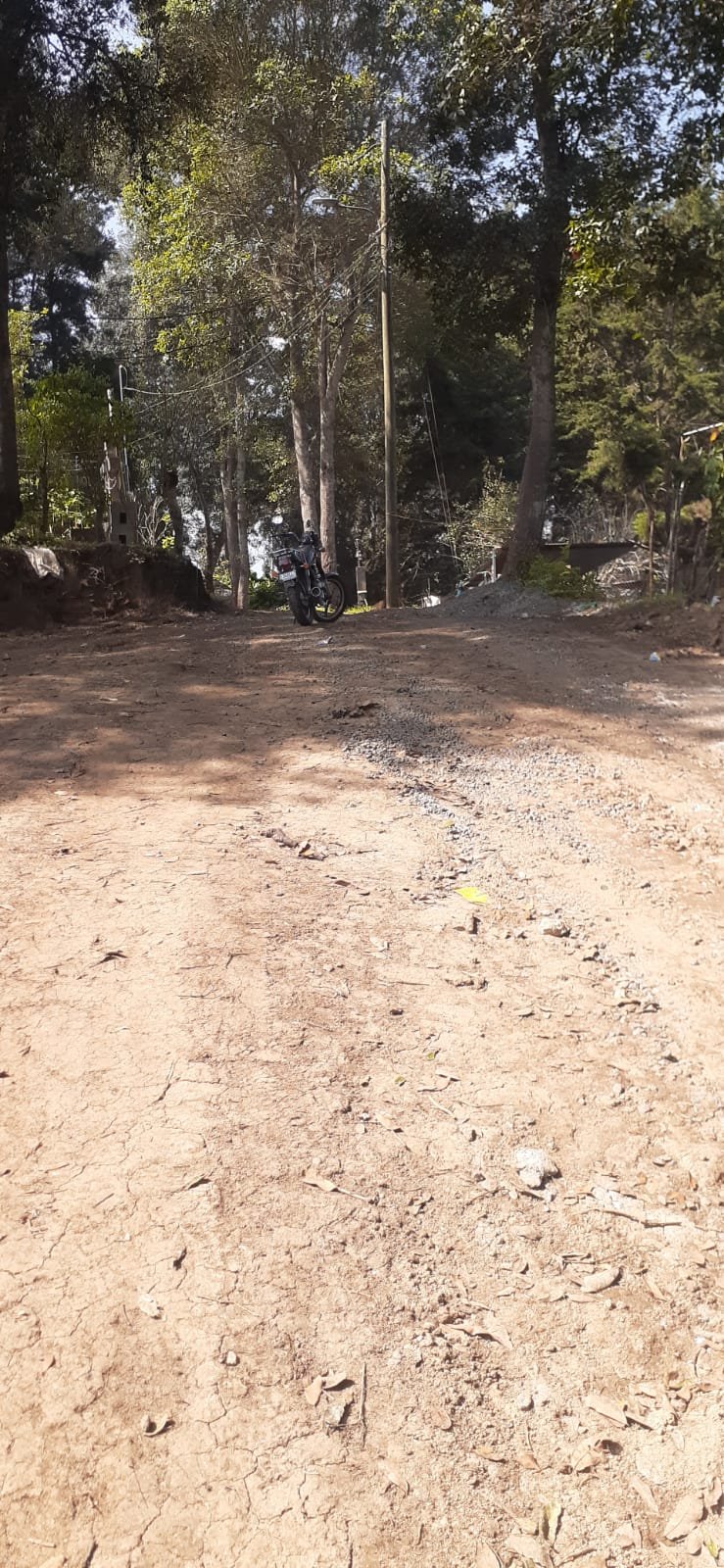

Avance de obra del 09/01/2026 5
09/01/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 09/01/2026 — foto 2
Avance de obra del 09/01/2026 — foto 3
Avance de obra del 09/01/2026 — foto 4
Avance de obra del 09/01/2026 — foto 5

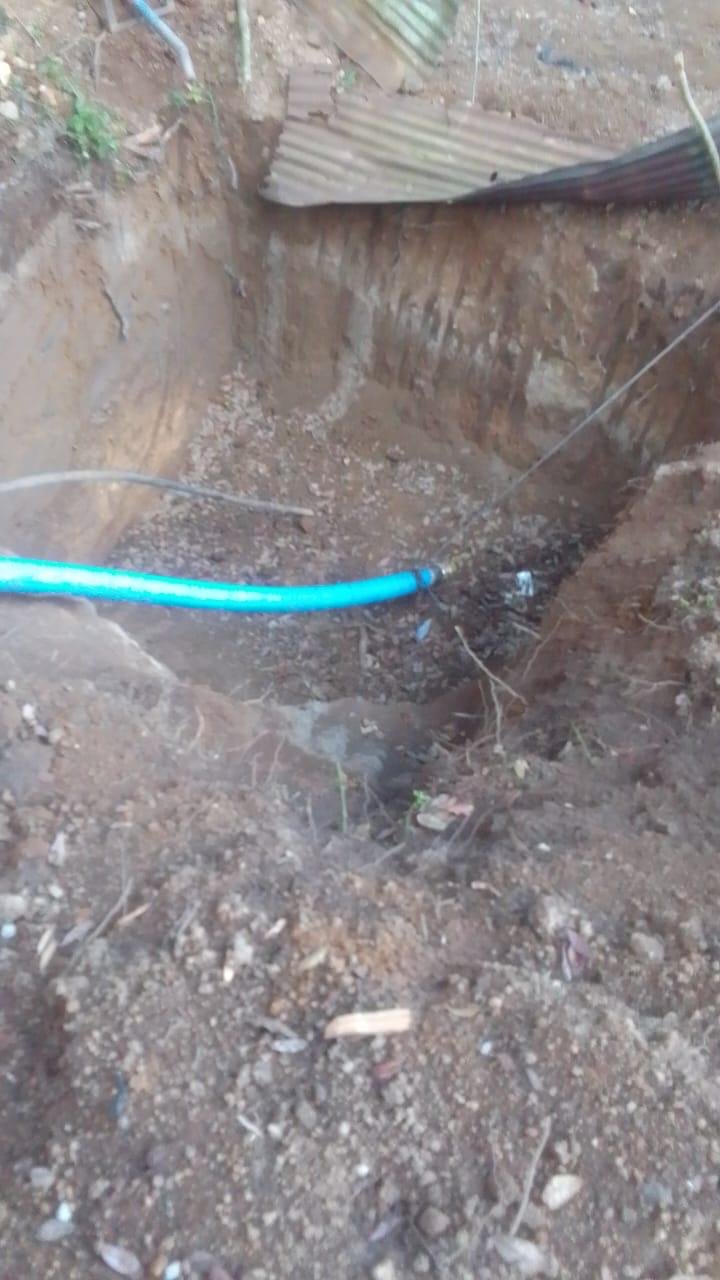

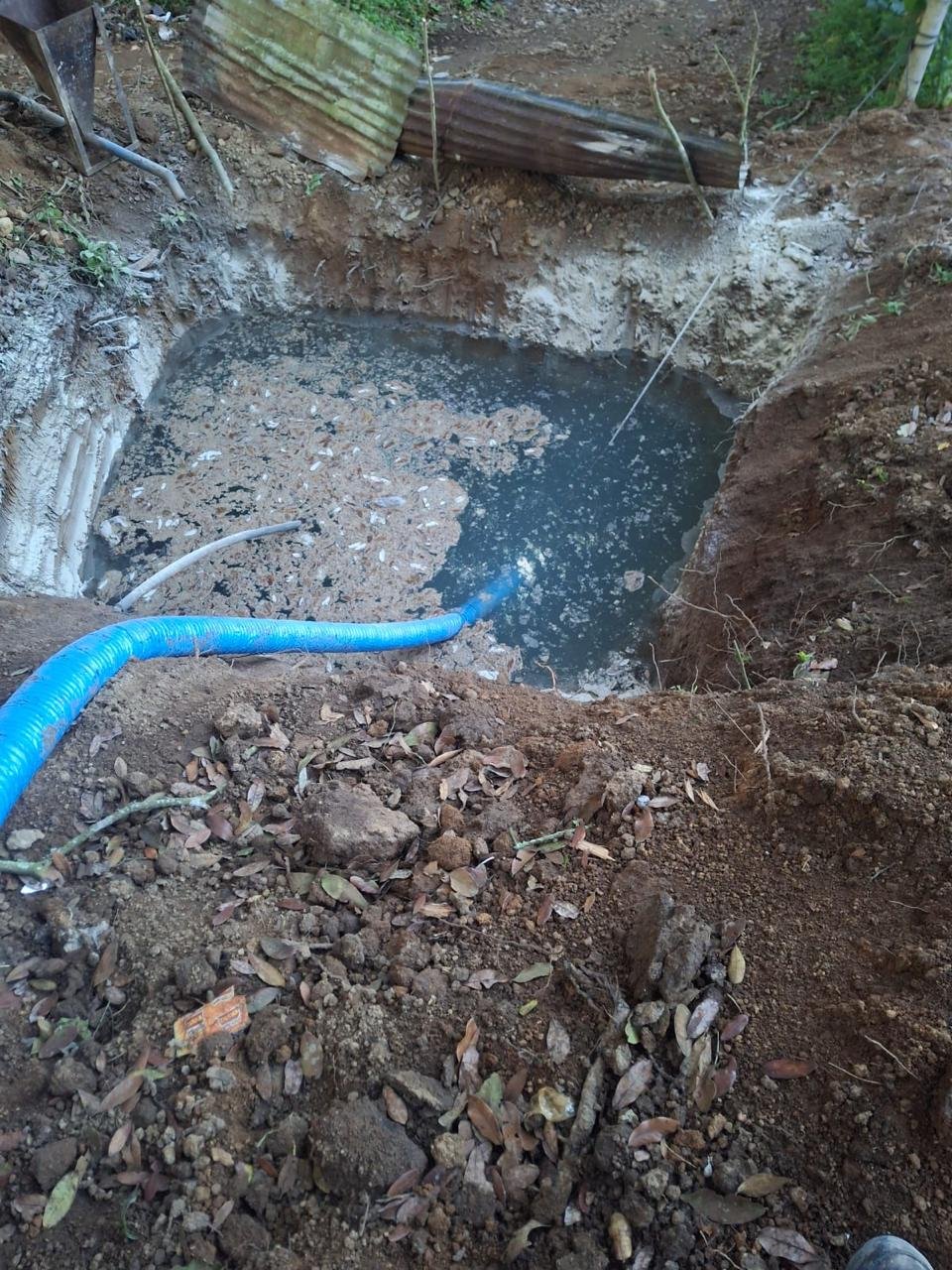

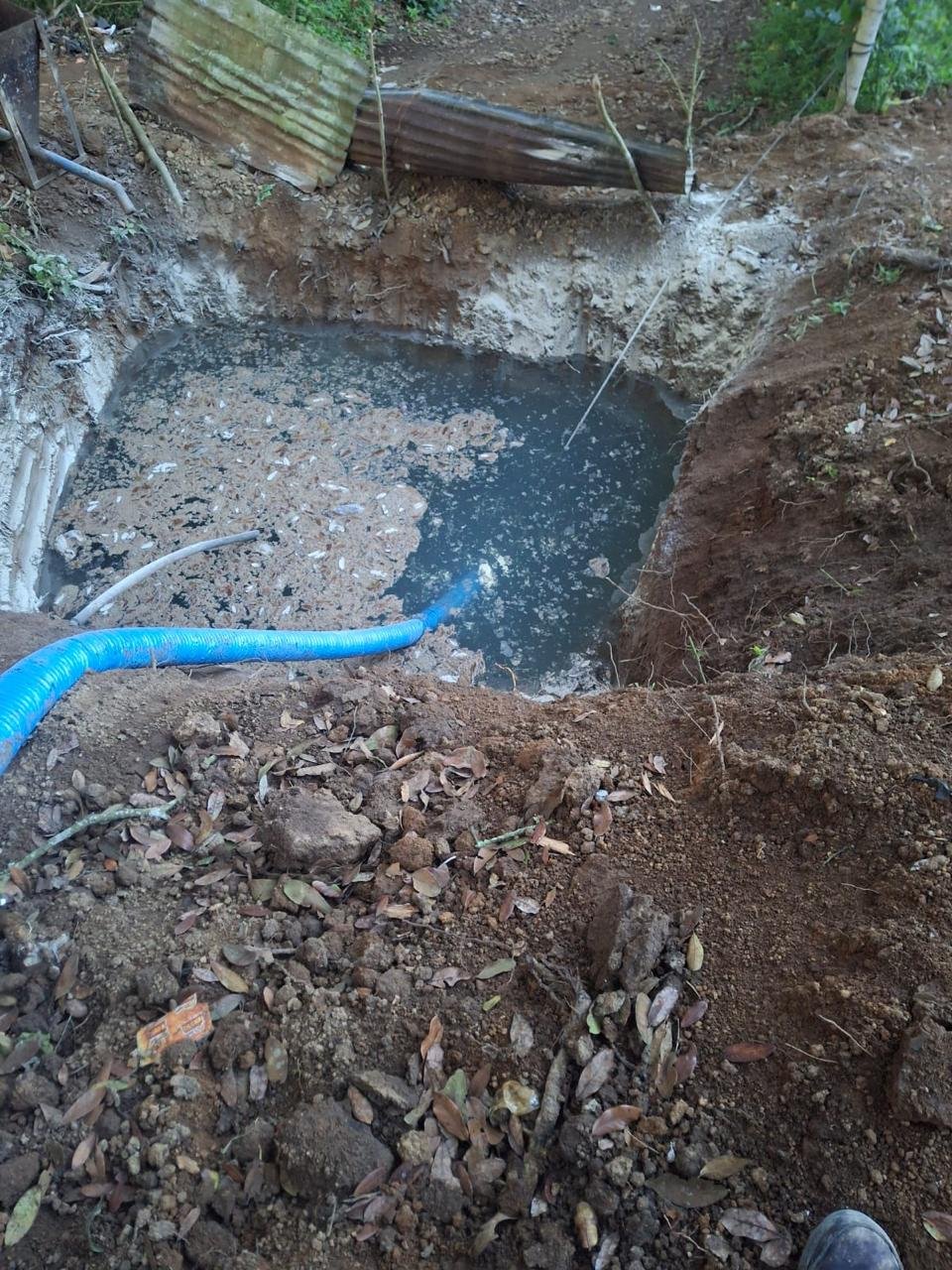

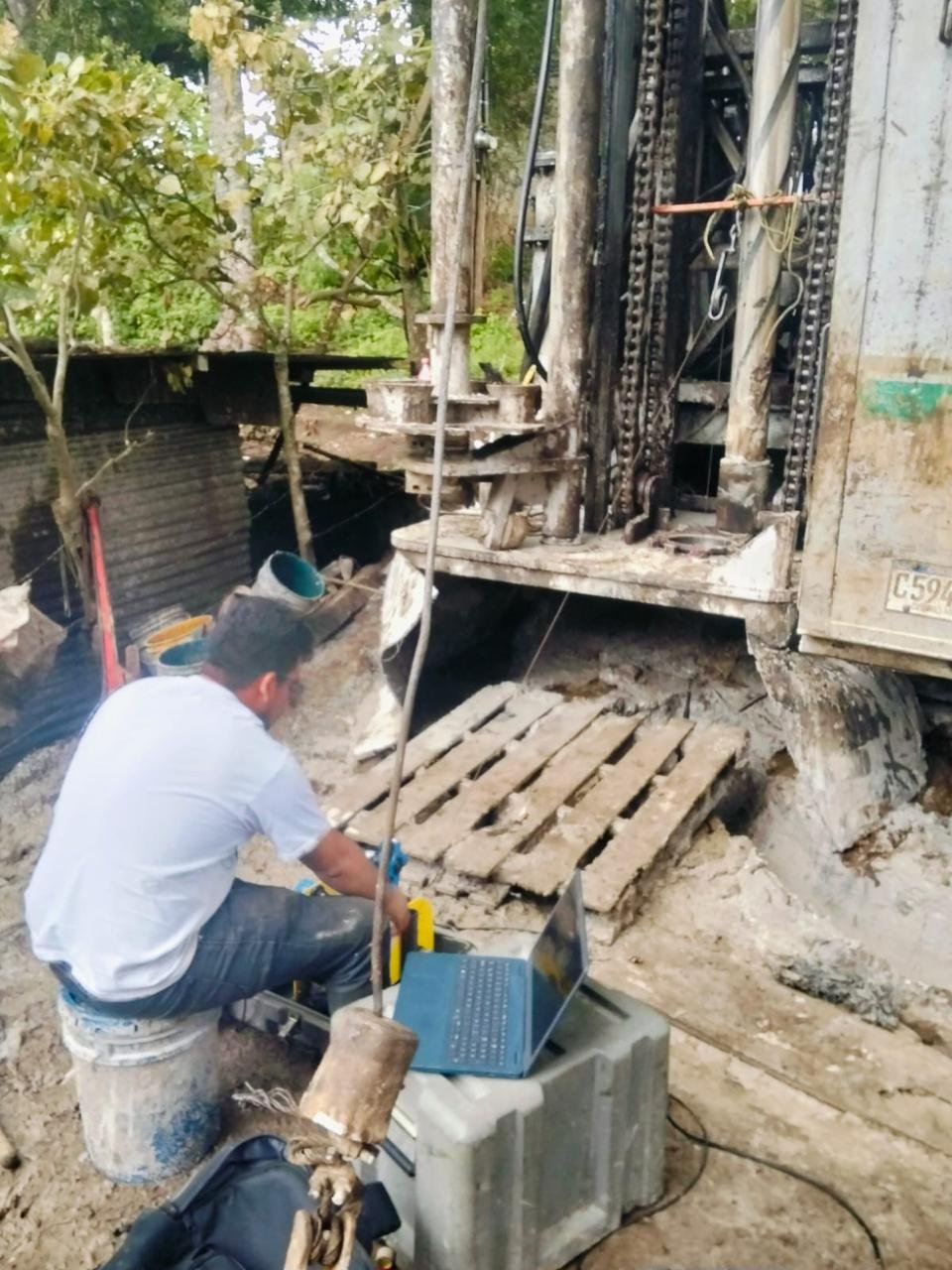

Avance de obra del 21/11/2025 6
21/11/2025

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 21/11/2025 — foto 2
Avance de obra del 21/11/2025 — foto 3
Avance de obra del 21/11/2025 — foto 4
Avance de obra del 21/11/2025 — foto 5
Avance de obra del 21/11/2025 — foto 6

Renglones del Proyecto

Renglones de trabajo del contrato 07-2025 • 31 renglones

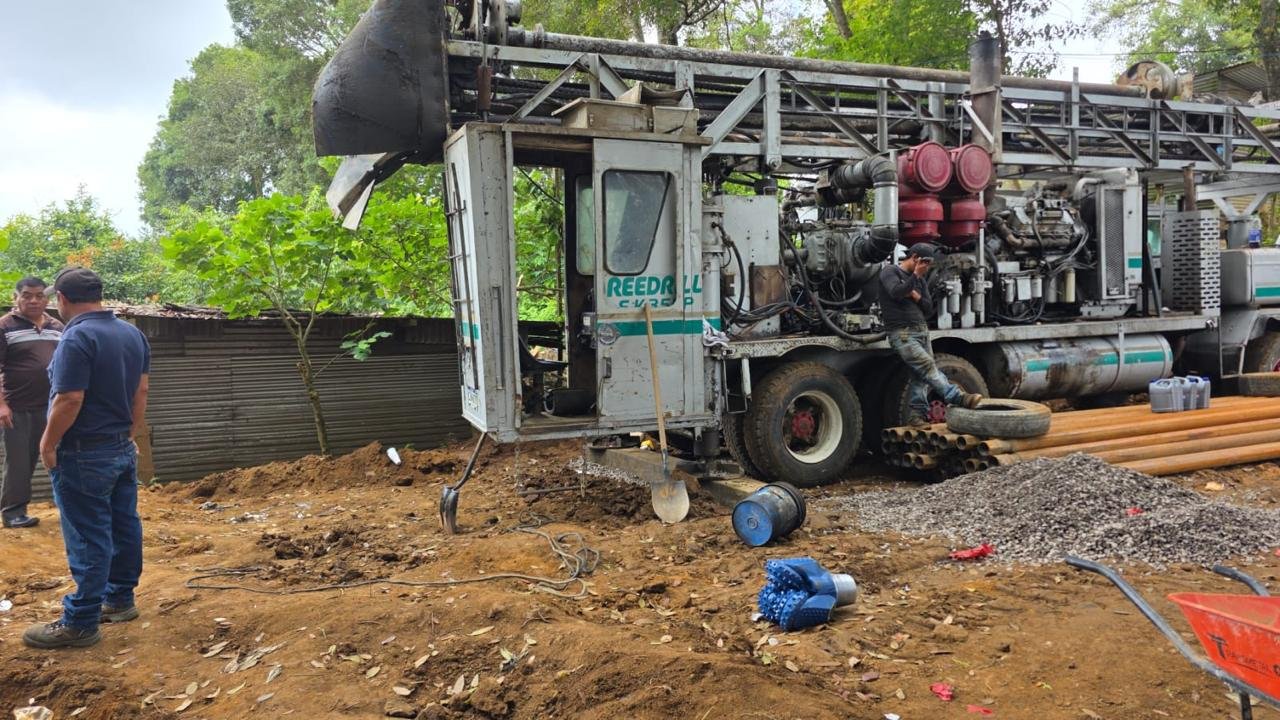

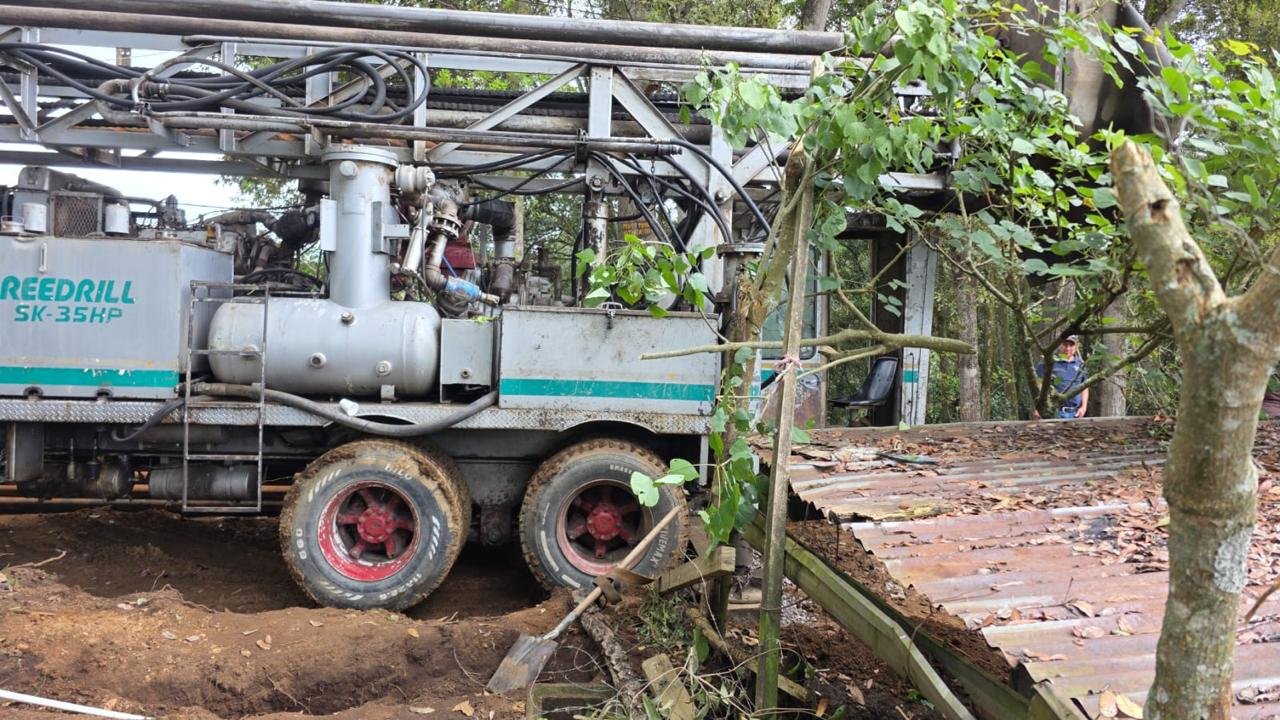

1.01
LIMPIEZA GENERAL
100.00 M2
2.01
TRAZO Y ZANJEO DE CASETA
6.50 M2
3.01
CIMIENTO CORRIDO
7.90 ML
4.01
LEVANTADO DE BLOCK 0.14 X 0.19 X0.39 M
12.00 M2
5.01
SOLERA DE HUMEDAD Y CORONA
15.80 ML
6.01
COLUMNA C- A
4.00 Unidades
7.01
COLUMNA C- B
2.00 Unidades
8.01
SOLERA INTERMEDIA
5.50 ML
9.01
PUERTA DE METAL
1.00 Unidad
10.01
VENTANA DE METAL
1.00 UNIDAD
11.01
LOSA DE CONCRETO
6.55 M2
12.01
PISO DE CONCRETO ALISADO
2.85 M2
13.01
BANQUETA PERIMETRAL
3.30 M2
14.01
REPELLO MAS MONOCAPA MUROS Y LOSA
37.90 M2
15.01
PERFORACION
1000.00 PIES
16.01
SUMINISTRO E INSTALACION DE TUBERIA DE ACERO AL CARBON DE 8"
1000.00 PIE
17.01
EMPAQUE DE GRAVA
1.00 UNIDAD
18.01
SELLO SANITARIO
1.00 UNIDAD
19.01
MOTOR SUMERGIBLE DE 20 HP
1.00 UNIDAD
20.01
ACCESORIO PARA EQUIPAMIENTO DE POZO
1.00 UNIDAD
21.01
ACCESORIOS ELECTRICOS PARA EQUIPAMIENTO DE POZO
1.00 UNIDAD
22.01
LIMPIEZA Y DESARROLLO DE POZO
1.00 UNIDAD
23.01
PRUEBA DE BOMBEO
1.00 UNIDAD
24.01
PERFIL ESTRATIGRAFICO MAS ANALISIS FISICO-QUIMICO Y BACTERIOLOGICO
2.00 UNIDAD
25.01
CONSTRUCCION DE TANQUE DE ALMACENAMIENTO DE 140.00 M3
1.00 UNIDAD
26.01
CONSTRUCCION DE CAJA + CLORADOR ARTESANAL
1.00 UNIDAD
27.01
EXCAVACION DE TERRENO
1000.00 ML
28.01
TUBERIA DE CONDUCCION DE 3¨
1000.00 ML
29.01
RELLENO DE ZANJA
1000.00 ML
30.01
CORTE DE CONCRETO
217.00 ML
31.01
REPOSICION DE CONCRETO
217.00 ML

Información del Contrato

Detalles oficiales según contrato 07-2025

Número de Contrato
07-2025
NOG (Guatecompras)
Contratista
SAMUEL PORFIRIO OCHOA DE LEÓN
Empresa
CONSTRUCTORA OCHOA LOPEZ
Monto Adjudicado
Q. 2,499,800.00
Plazo de Ejecución
10 MESES CALENDARIO
Fecha de Firma
06/10/2025
Fecha Estimada Término
06/08/2026
Entidad Contratante
MUNICIPALIDAD DE SAN PEDRO SACATEPEQUEZ
Ubicación
Zona 5, San Pedro Sacatepéquez, Guatemala
Estado del Proyecto
En Proceso
Descripción
CONSTRUCCION SISTEMA DE AGUA POTABLE ZONA 5, SAN PEDRO SACATEPEQUEZ, GUATEMALA
